来源:中国县域经济报 2024-11-12 17:39:25 作者:申维祖 编辑:李一鸣 责任编辑:杨玉

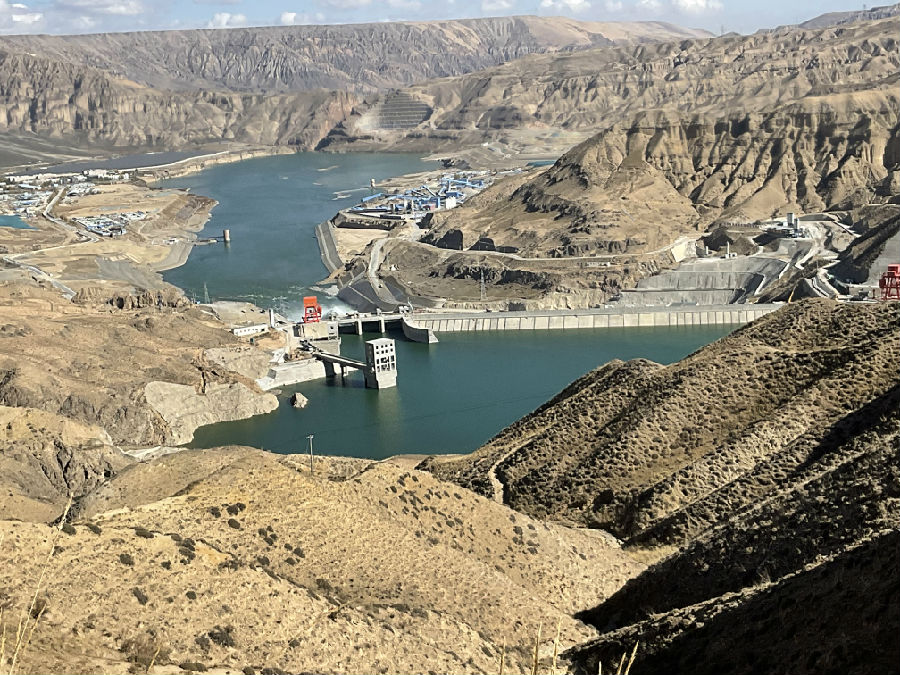

高峡出平湖。(申维祖 摄)

深秋,暖阳照在黄河上游羊曲水电站建设现场。

“今天水位高程为2710米,水位高度达到92米,库区蓄水量超过13亿立方米。”11月1日,中国水电四局羊曲电站施工局总工程师王正鹏站在坝面,遥望波光粼粼的库区,一脸自豪。

黄河羊曲水电站位于青海省海南藏族自治州兴海县与贵南县交界处,电站安装3台40万千瓦混流式水轮发电机组,总装机容量120万千瓦,水库总库容16.39亿立方米,年平均发电量47.32亿千瓦时,是一座以发电为主的大型水利水电枢纽工程。

作为青海省黄河上游水电建设的重点项目,羊曲水电站也是国内首条±800千伏“青豫直流”特高压外送通道的重要配套支撑调峰电源和海南州千万千瓦级新能源基地的重要支撑电源。电站建成后,将有效保障“青豫直流”特高压外送通道满负荷送电,为实施青海“西电东送”战略、促进青海省新能源规模化开发应用、打造黄河上游清洁能源基地提供有力支撑。

“羊曲水电站大坝坝体填筑总方量405.2万立方米,最大坝高145米,整体首创采用了镶嵌混凝土面板堆石坝坝型,可以大幅减少狭窄河谷趾板开挖量,同时也可以降低大坝的沉降量,将为中国高面板堆石坝施工提供良好的工程实践经验。”羊曲电站施工局党支部书记周连瑞说。

高面板堆石坝施工的难度到底有多大?王正鹏指着摆放的会议室的彩色展板回忆道:“混凝土作业在前,堆石坝紧跟其后填筑,要做到相互交叉配合施工——因为受现场空间限制,对施工设备的布置要求较高,作业困难大,对我们施工企业来说,从开挖、运输渣土、混凝土浇铸等的统筹安排、工艺优化、科学调度、资源调配,是一场综合能力的‘大考’检验。”

中国水电四局通过对羊曲水电站镶嵌混凝土面板堆石坝施工技术的研究,总结出了一套高效节能的施工方法:在保证安全质量的前提下,达到了优化施工工艺,降低人工、设备的投入,节省施工成本,加快施工进度的目标,从而缩短循环时间,提高施工工效,保证了安全和质量。“这是全国第一个采用镶嵌混凝土面板堆石坝的水电站,多项科研成果正在申报中。”周连瑞话语间充满自信。

2023年11月30日,羊曲水电站实现首台2号机组定子吊装;

今年3月9日,实现1号机组定子吊装;6月25日,实现最后一台定子成功吊装,标志着3台定子组装吊装工作圆满结束;

3月28日,首台2号转子成功吊装为首台机组按期投产发电奠定了坚实基础;6月28日实现1号就机组转子成功吊装;9月23日实现最后一台3号机组转子成功吊装——标志着3台转子组装与吊装工作圆满结束;

9月29日16时50分,羊曲水电站首台(2号)机组手动开机一次性成功,监测振动、摆度数据优良,两枚树立硬币在开机过程中未发生变动,更好地证明了羊曲水电站的机组安装质量管控。

羊曲水电站建设如火如荼,捷报频传……

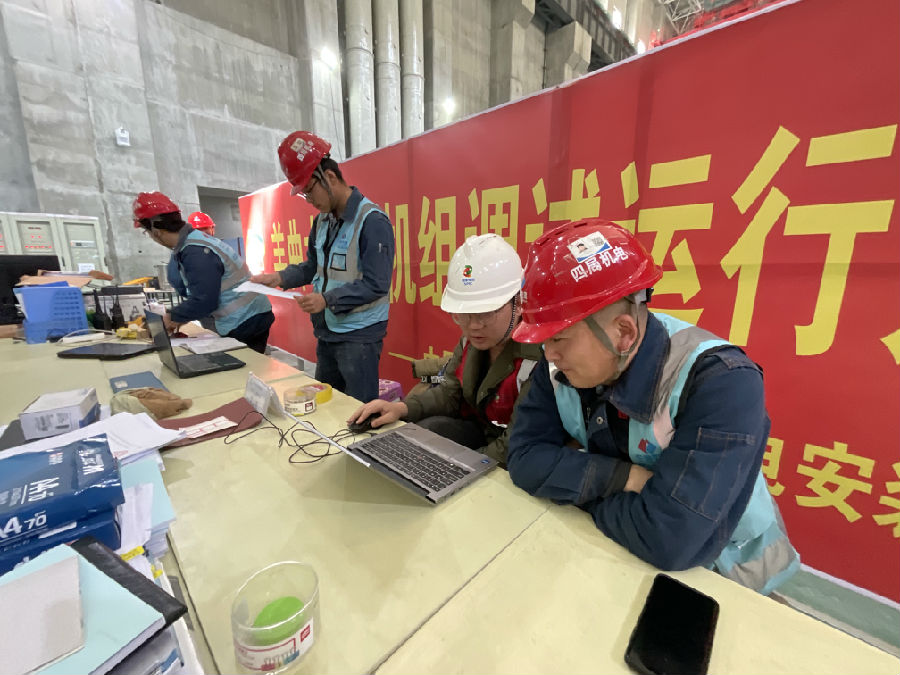

安装调试,一丝不苟。(申维祖 摄)

“1号机组无水调试和冲水实验已经结束,今天正在开展数据的优化和调整,争取11月底发电;3号机组在开展组装作业……今年12月底实现3台机组全部发电的目标已成定局。”中国水电四局安装分局工程管理部负责人陈高强在安装现场一边巡查一边介绍说,羊曲水电站建设的工期比较紧,正常情况下,三台机组的施工期为3年,现在我们压缩到了两年。2022年11月底,疫情刚放开,我们就进场了,12月18日开工,基本上是“跑步进场”。为了实现按期发电的目标,各个工段都在保质保量你追我赶抢工期。

自安装机组开机后,机组调速器空载、机组无励磁自动开停机、机组厂高升流等上百项试验全部完成,试验数据全部符合国家标准,全部试验均一次性成功。

黄河羊曲水电站属于一等大(Ⅰ)型工程,统计表明:电站建成投产后,每年可节约标准煤耗146.7万吨,可减少二氧化碳排放量441.2万吨、减少一氧化碳排放量385.8吨、减少二氧化氮排放量16956吨、减少烟尘等有害物质的排放量19845吨,节能减排效益显著。

11月8日,喜讯传遍高原大地:羊曲水电站首台(2号)机组顺利完成72小时试运行,正式并网发电,标志着电站工程建设向年底全容量并网发电目标迈出关键一步。

岁月如歌,汗水浇灌。当年羊曲虎跳峡黄河的咆哮声,已被库区的静谧融化成湛蓝的玉带,飘落高原。在水电建设者们忙碌的身影中,我们已看到黄河上游梯级水电站的光明未来……(记者 申维祖)
