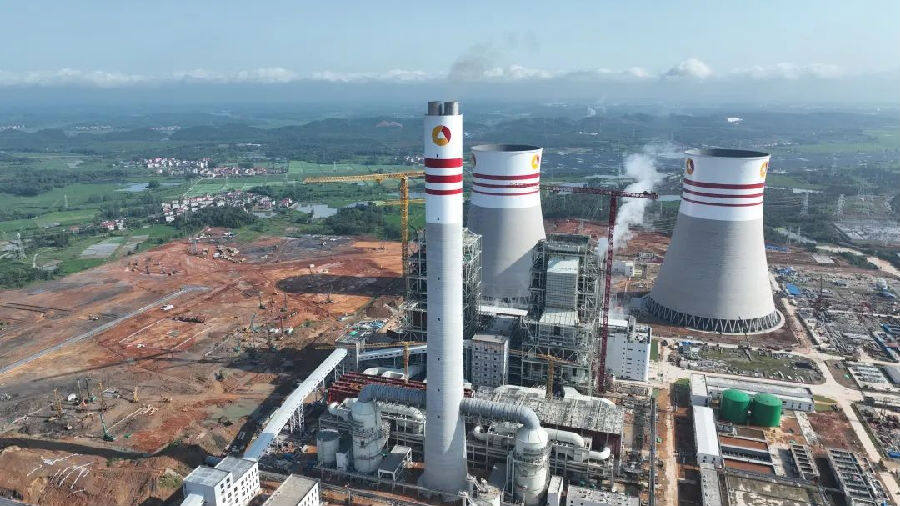

近日,江西省重点能源工程——江西赣能股份有限公司上高2×1000MW清洁煤电项目接连传来喜讯,1号机组与2号锅炉相继完成关键节点任务,为项目整体推进注入强劲动力。
6月16日6时58分,项目1号机组首次点火一次成功,正式迈入点火蒸汽吹管阶段。此次点火成功是项目建设的重要里程碑,标志着1号机组向投产目标迈出关键一步。后续,机组将按计划有序开展汽轮机冲转、并网发电等工序,全力为168小时满负荷试运及正式投产做足准备。
此前的6月12日,2号锅炉也顺利完成本体水压试验。试验过程中,一次汽水压试验压力达40.6MPa,二次汽水压试验压力为16.9MPa,三次汽水压试验压力5.1MPa,各项压力均严格符合设计标准。且各受压元件、金属管壁及焊缝无变形、无泄漏,充分验证了锅炉安装的高质量水准,为后续酸洗、吹管等关键工序的开展创造了有利条件。
江西赣能股份有限公司上高2×1000MW清洁煤电项目采用高效超超临界技术,具备低煤耗、低排放、高效率的显著优势。项目投产后,将为江西省及周边地区提供稳定、清洁的电力保障,有力助推“双碳”目标实现。
目前,项目团队已明确下一步推进计划:1号机组将持续推进蒸汽吹管工作,保障后续冲转、并网环节顺利进行;2号机组在水压试验完成的基础上,加快酸洗、吹管等调试进程。项目整体将全力冲刺,力争早日实现双机投产,为江西能源保供事业贡献坚实力量。(记者 曾庆华 通讯员 陈聪 王丽莹)
