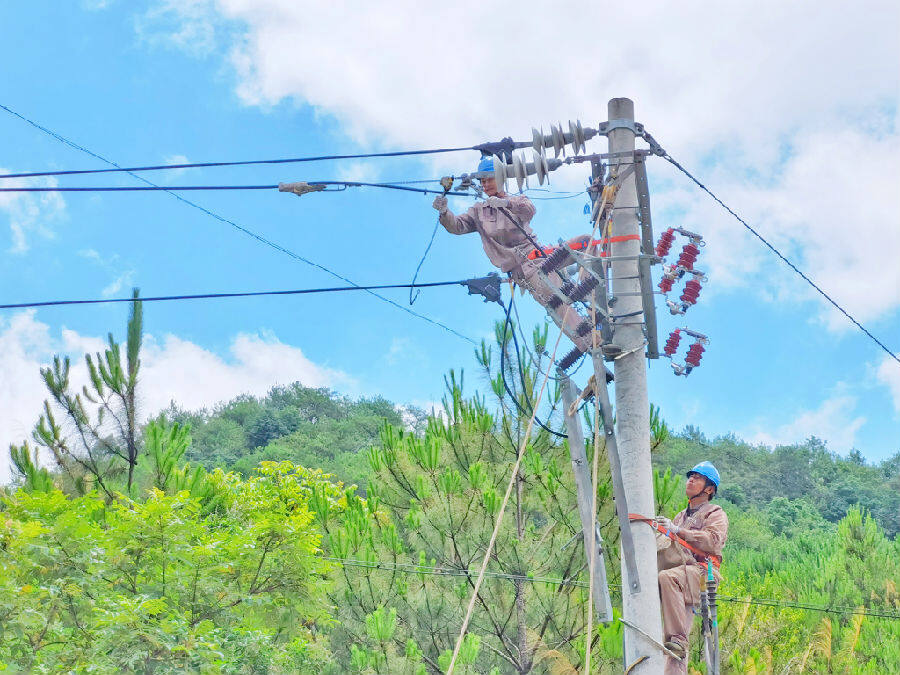

组立电杆,架设导线,安装金具……7月2日,气温高达35摄氏度,在福建省上杭县10千伏水石线草鞋岭支线防灾抗灾能力提升工程作业现场,国网福建上杭县供电公司郊区供电所组织30余名施工人员紧锣密鼓地开展各项作业。
为确保此次作业顺利开展,公司周密部署,提前编制“一线路一方案”施工计划,组织技术骨干对现场环境、线路走向等关键因素进行实地勘察,发挥“村网共建”优势,高效协调新线路走向规划等前期工作,并针对可能存在的风险点制定详细的防控措施,确保作业安全高效推进。
作业当天,施工人员克服夏季高温酷暑、山区虫蚁叮咬等实际困难,在烈日的暴晒下,挥汗如雨,衣服湿了又干、干了又湿,这样一干就是9个小时。大家“拧成一股绳”攻坚奋战,顺利对7台配变、4台专变的供电线路进行迁改,此工程新立电杆46根,更换绝缘导线1.5公里,安装防雷金具32套、防雷横担90只。工程投运后,将大大提升线路防灾抗灾能力和电网迎峰度夏期间的供电可靠性,更好保障白玉村400余户村民、2家企业清凉度夏的用电需求。
配电网作为电网的“神经末梢”,连接着电力主网和千家万户,对于保障民生用电极其重要。近年来,公司深入实施“配网提升三年行动”,加快补齐网架短板,差异化提高防雷、防涝、防冰等设计标准,进一步提升配电网供电保障能力。公司发挥党建引领作用,将配网建设重点工程列入“新时代红色堡垒工程”进行挂图作战,高质高效推进配网工程建设多点开花。
2025年,公司计划实施配网项目共63项,截至目前,已竣工项目53项(含13项迎峰度夏重点工程),竣工率达84%,配电网防灾抗灾能力和供电保障能力得到显著提升。下一阶段,公司将继续加快攻坚推进年度配网工程建设,持续优化电网架构,以可靠供电助力上杭高质量发展,建设共同富裕试点县。(记者 黄长秋 通讯员 刘伟玲)
