7月8日晚,在110千伏红旗坡变电站10千伏1029旗海线027号杆工作现场,国网新疆阿克苏市供电公司配电检修一班班长在施工前,再次向全体作业人员详细交代工作危险点、复核安全措施布置情况并进行技术交底。

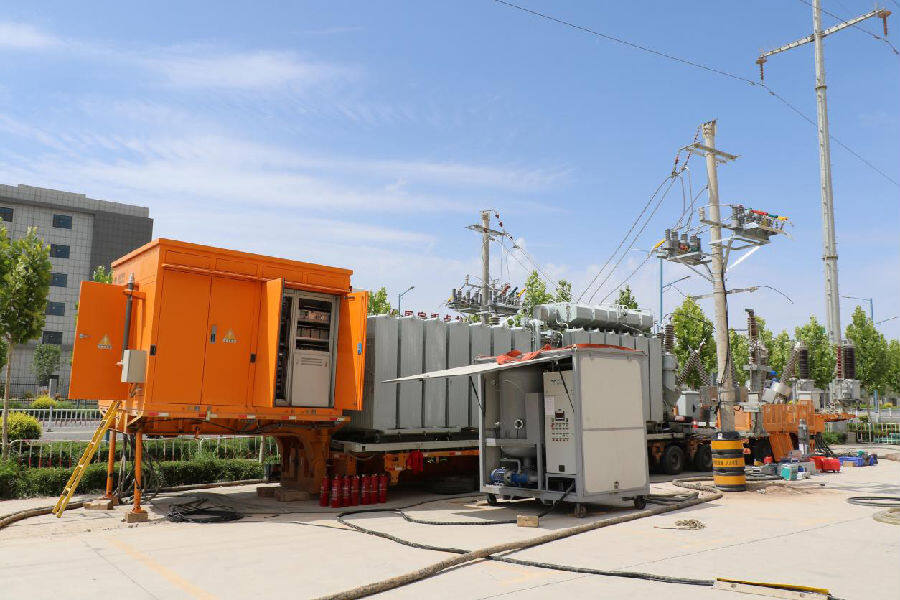

为确保110千伏棉旗一线、民旗线改造期间用户供电不受影响,阿克苏公司首次创新应用车载式移动变电站转移负荷。此技术如同为电网搭建“体外循环”系统,在改造期间有效维系电网“生命体征”稳定,保障所涉23条线路“零跳闸”,极大提升了区域供电可靠性。
针对工程量大、工期紧、施工难度高的特点,公司科学筹划、周密部署,与变电检修中心紧密协同,错时作业,组织各部门配合制定切实可行的全站负荷转移方案,明确各方职责分工,将任务与责任精准落实到人,确保施工各环节无缝衔接、安全有序、高效推进。

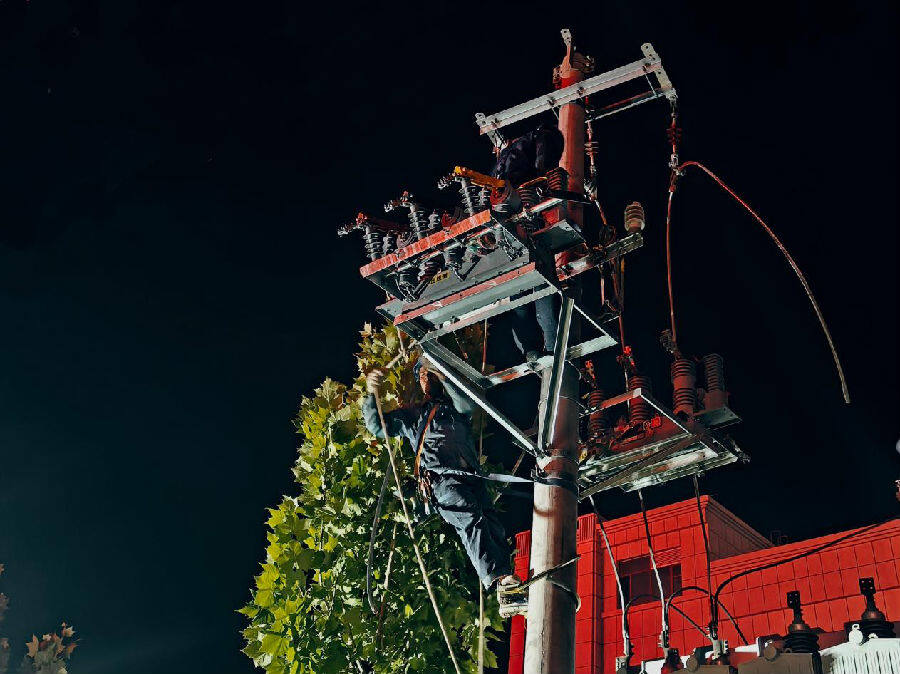

7月8日到9日夜间,一支由14名技术骨干组成的检修队伍集结于现场。作业开始后,人员迅速分组投入工作。基坑开挖、电杆组立、金具安装……各项工序有条不紊地展开。
经过连续9个小时的高强度抢建,7月9日上午5时,车载式移动变电站出线联络线路施工圆满完成。此次共计组立电杆2基,安装断路器4台,铺设电缆300余米,为后续检修项目奠定了坚实基础。
接下来,国网新疆阿克苏市供电公司将严格遵循统筹规划、科学施工的原则,围绕项目建设目标,倒排工期节点,强化施工队伍及机械保障,压紧压实安全生产责任,确保项目高质量如期建成投运,全力保障民生用电和经济社会发展的电力需求。(记者 查燕荣 通讯员 邸敏 王仓锋)
