突破千米大关!新疆若羌抽水蓄能电站TBM掘进工程再传捷报
来源:县域经济网 2025-12-24 16:12:57 作者:查燕荣 编辑:李安琪 责任编辑:付曦地

12月22日,中核集团新疆若羌抽水蓄能电站工程传来重大捷报,全断面掘进机(TBM)掘进里程顺利突破1000米,在复杂地质条件下实现阶段性关键突破,为项目掘进施工全面推进筑牢坚实基础。

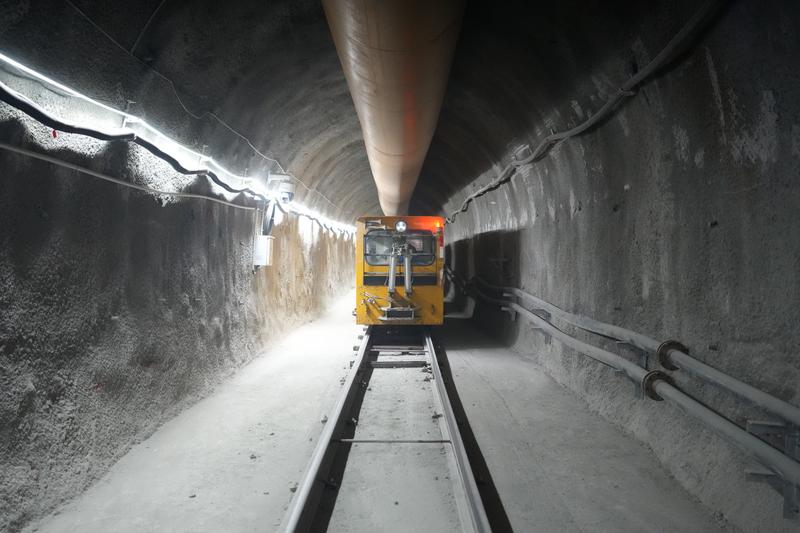

新疆若羌抽蓄电站工程供水隧洞项目现场(何娅娅 摄)

中核集团新华若羌抽水蓄能发电有限公司建设管理部负责人陈真表示,作为中核集团首个采用TBM的抽水蓄能项目,新疆若羌抽水蓄能电站工程供水管线隧洞和自流排水洞共计8520米,承担着抽蓄电站持续供水、机组冷却及高效排水的核心功能,是电站水循环的关键脉络,对电站后期稳定运行、调节电网意义重大。

新疆若羌抽蓄电站工程TBM掘进机出渣作业现场(何娅娅 摄)

隧洞采用全断面掘进机(简称TBM)施工技术,有效解决传统爆破法洞挖作业进度慢、安全性低、施工难度大、强度大、小洞径出渣难等问题,确保隧洞施工更加安全、高效、环保,为工程高质量推进提供强有力的保障。

新疆若羌抽蓄电站工程项目现场(何娅娅 摄)

“针对隧洞围岩情况和TBM设备特性,我们通过加装护盾和支护台车,有效防止围岩扰动。并采用超前地质预报技术,及时调整不良地质段掘进参数。目前隧洞围岩稳定,我们将进一步强化安全管控,确保按期完成项目掘进任务。”中铁十四局新疆若羌抽蓄电站项目部施工经理张康宁说。

自TBM始发以来,施工团队成功穿越阿尔金北支断裂及其影响带,创下单日最高开挖进尺22米、单月最高进尺400米的优异施工纪录。

作为国家“十四五”规划重点实施项目,新疆若羌抽水蓄能电站总装机210万千瓦,总投资156.77亿元,是新疆最大、南疆首座抽水蓄能项目。工程建设总工期81个月,首台机组计划于2030年9月发电,2031年12月全面建成。电站投运后,主要服务于南疆电网及新能源消纳,承担电力系统调峰、填谷、储能、调频、调相、紧急事故备用等任务,促进节能减排,每年可节约标煤约134.5万吨,减少二氧化碳排放约404.6万吨,节能减排效益显著。(记者 查燕荣 通讯员 何娅娅)
