国网泸州供电公司:大修线路除隐患保供电
来源:县域经济网 2026-01-14 17:07:54 作者:戚原 编辑:张亚楠 责任编辑:高云良

1月13日上午,雾气浓重,山野被笼罩在朦胧的氛围中。

在四川省泸州市江阳区通滩镇卢坪村4组,国网四川省电力公司泸州供电公司组织赵远刚、毛代生等13名施工人员,在浓浓雾气与7摄氏度左右的寒气中,早早地摆开了阵势,开展10千伏仙石线楼房支线大修作业。

经过一番前期准备,10时许,在楼房支线2号杆处,监护人员和作业人员各就各位,一台16吨吊车先后将6米和9米的两段电杆吊装到相对平整的路边暂时安放,施工人员随即对两段电杆通过螺栓加法兰盘进行连接固定,妥当之后,再由吊车将连接好的这根15米高度的电杆稳稳吊运至2号杆旁边已开挖好的新坑洞内“立足”。

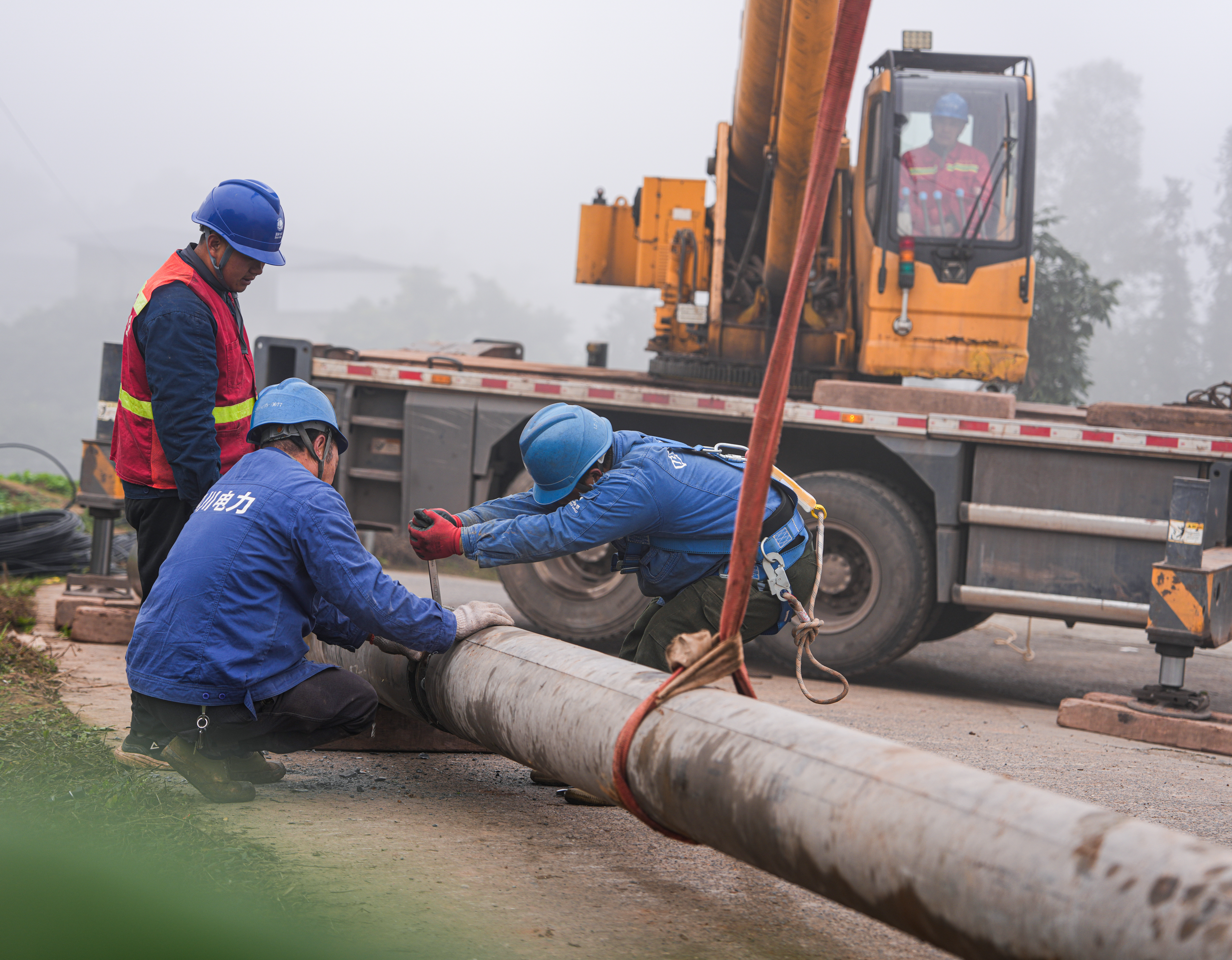

连接电杆(黄星 摄)

施工现场,位于一片川南地区常见的缓坡地带的田地之中。地里,油菜、青菜等各种蔬菜长势正盛,一夜的冬日寒气后,蔬菜上的凝露还未蒸发,湿漉漉的,透着一股鲜活劲。

引入吊车施工的机械化作业方式,约半个小时就高效解决了这处电杆树立的问题,不光节约了人力,电杆从空中就直接吊到了杆洞位置,免去了对庄稼的过多影响,施工安全性也得到了提升。

这处大修作业,将原有的处于低矮位置的高度为10米的2号杆更换为15米电杆,并将两档、近300米长度的10千伏老旧裸体线路更换为绝缘导线,线径也由25平方毫米升格为50平方毫米。

“这段线路大修后,消除了原有线路跨越房屋、鱼塘的安全隐患问题,当地群众的用电质量也更有保障。”通滩供电服务站站长刘岗说,“当前,站里还在紧锣密鼓开展110千伏通滩变电站配套的多条10千伏线路的施工收尾工作,以及对供电区域内线路障碍清理、红外测温、缺陷消除等工作,多方合力,全力推动着当地用电水平不断提升,推动着春节保供电工作落地落实。”

泸州供电公司依照永久性与临时性相结合的思路,通过建设配电站,开展变电站母线电压、配变档位调整,增加相线,轻重载配变轮换,利旧配变补点等,多措并举、持续抓好与老百姓生产生活直接相关的农配网线路改造,稳固提升供电水平。2025年,就实施农配网、技改项目228个,新建/改造10千伏线路345.59千米、0.4千伏线路1636.23千米,新建/改造配变992台、一二次融合开关630台、一二次融合环网箱146台,进一步优化了配网网架,提升了配网故障自愈能力,有力提升了供电保障水平。(记者 戚原 通讯员 张跃 黄星)
