巍巍昆仑山下,茫茫戈壁之上,新疆若羌县城南38公里外,投资156.77亿元的新疆最大抽水蓄能电站工程,正在紧张有序地推进。炎炎夏日,2000位参建人员坚守在建设一线,340台机械设备投入到各作业面。目前,上水库、下水库、输水发电系统、上下库连接道路、供水隧洞等主体工程正全面攻坚。

若羌抽蓄项目(何娅娅 摄)
抽水蓄能电站关键在水,而水从何来?若羌县干旱缺水,蒸发量是降水量的100倍。中核集团新华若羌抽水蓄能发电有限公司确定的水源方案,是通过开挖引水隧洞,将若羌河水库库区水引至电站给水处理厂,经过处理后由泵站分压至下水库完成蓄水。
采用TBM机掘进,供水隧洞攻坚正酣。近日,记者在供水隧洞开挖现场看到,78米长的国产TBM掘进机在有序作业,掘进机机身前面是刀头,轴承驱动刀头,机身传送带与箱式轨道车相连,将出渣运出洞外,实现隧道掘进、支护、出渣等施工工序并行连续作业。这是新疆首个采用TBM掘进法的抽蓄电站,也是中核集团抽蓄项目中首次引进TBM设备,是技术攻坚上的一次有力创新。

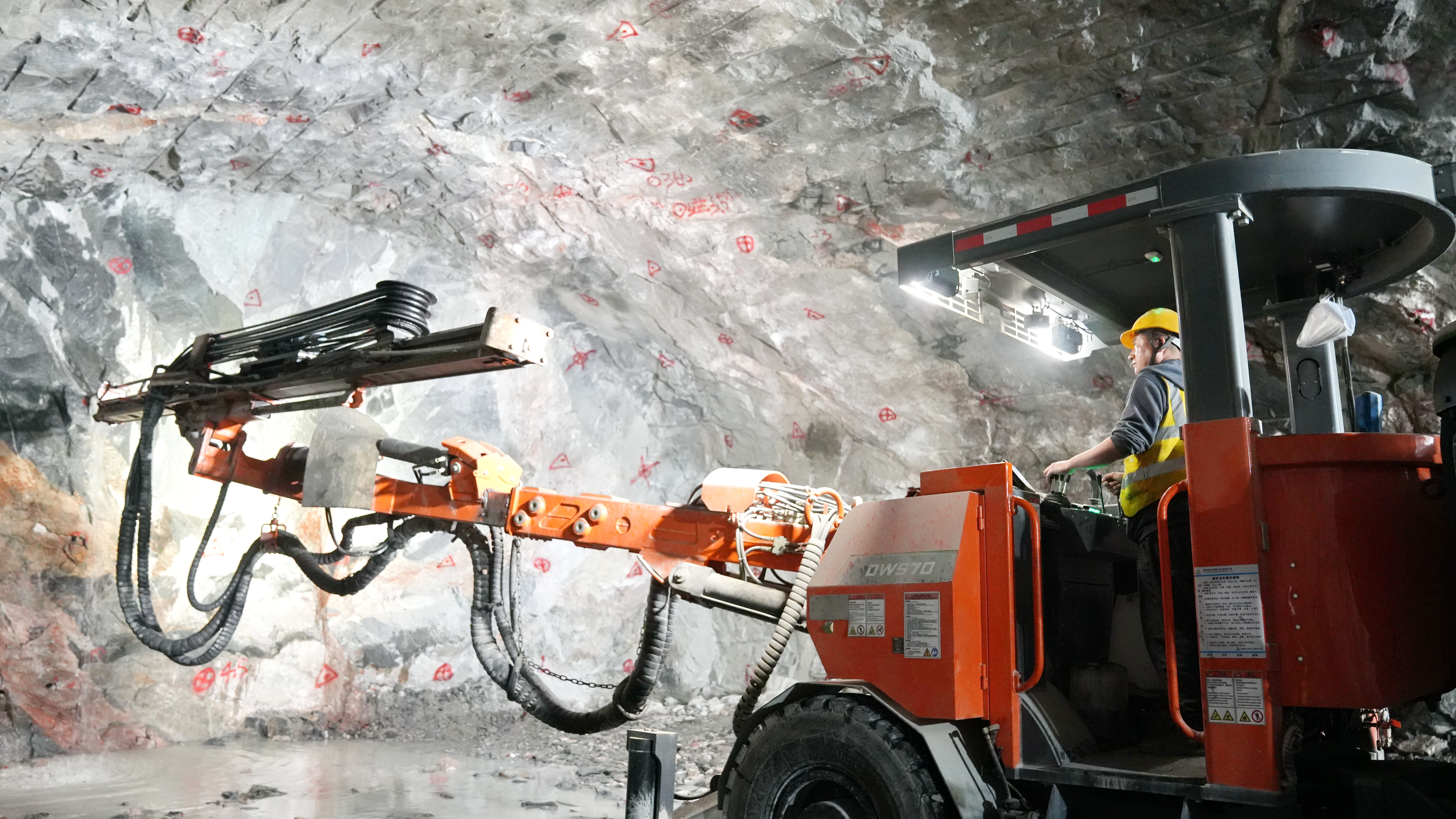

工人在尾闸室施工(何娅娅 摄)
掘进机作业时,5名维修、护理、巡检人员实时观察机械作业情况,保持和“司机”的联系。而“司机”并不在“车头”,在洞外的主控室,掘进机的启动、停机通过TBM主控键盘操作,洞内情况一览无余。“司机”吴健平表示,这比人工爆破掘进的方式要快捷高效,减少了发生事故的概率,且爆破振动扰动小,能最大程度保护环境。目前,供水隧洞工程攻坚正酣,掘进进度正按计划推进。
地下厂房三大主洞室均获突破性进展。在进厂交通洞和通风兼安全洞口,大卡车进出不断,一片忙碌。

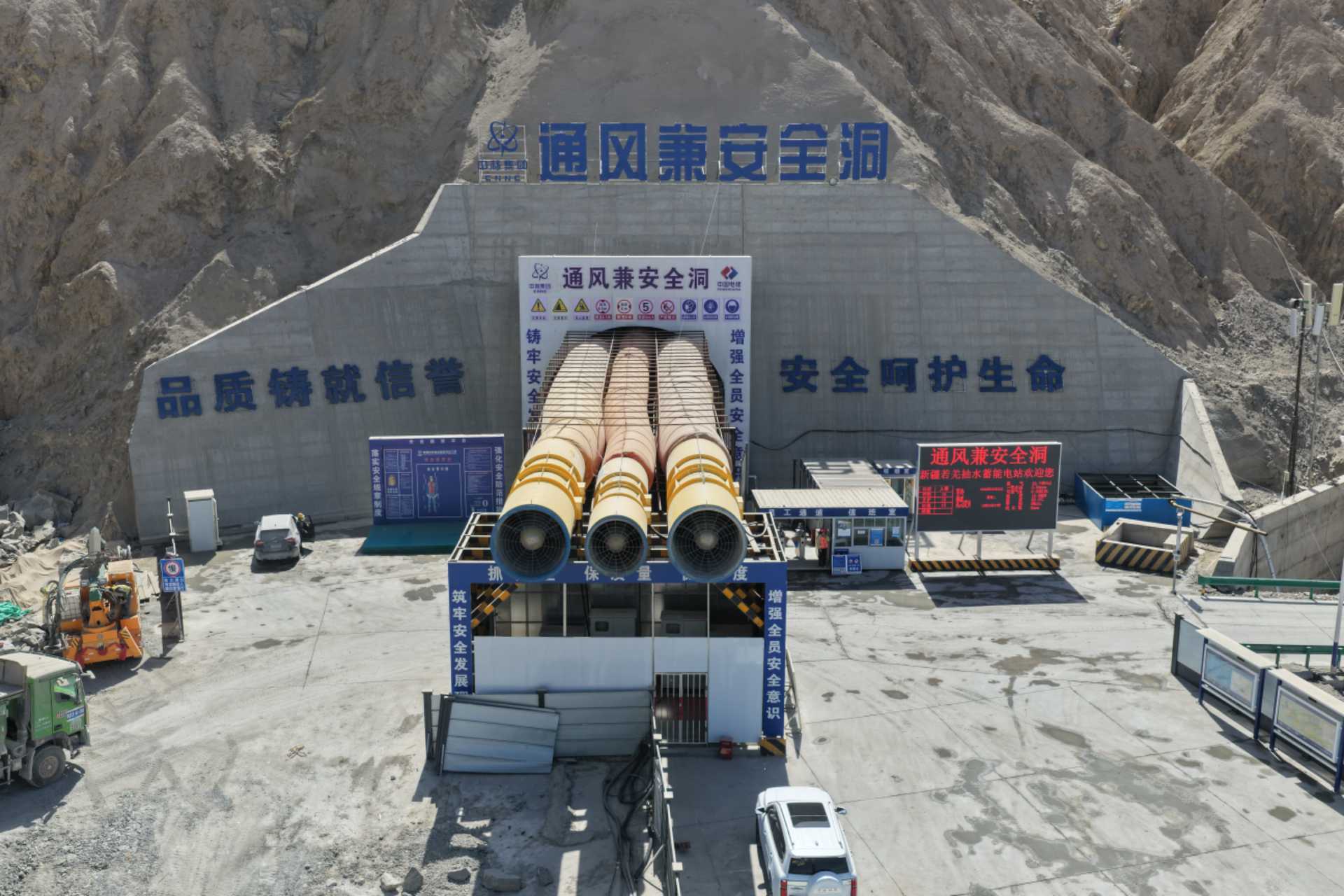

地下厂房外进厂交通洞(何娅娅 摄)
中核集团新华若羌抽水蓄能发电有限公司建设管理部(以下简称“建管部”)工作人员娄可峰表示,进厂交通洞负责完成地下厂房主厂房最后一层及支洞的开挖,通风兼安全洞今年3月完成了首层开挖,目前正在开挖二层,计划6月底完成。

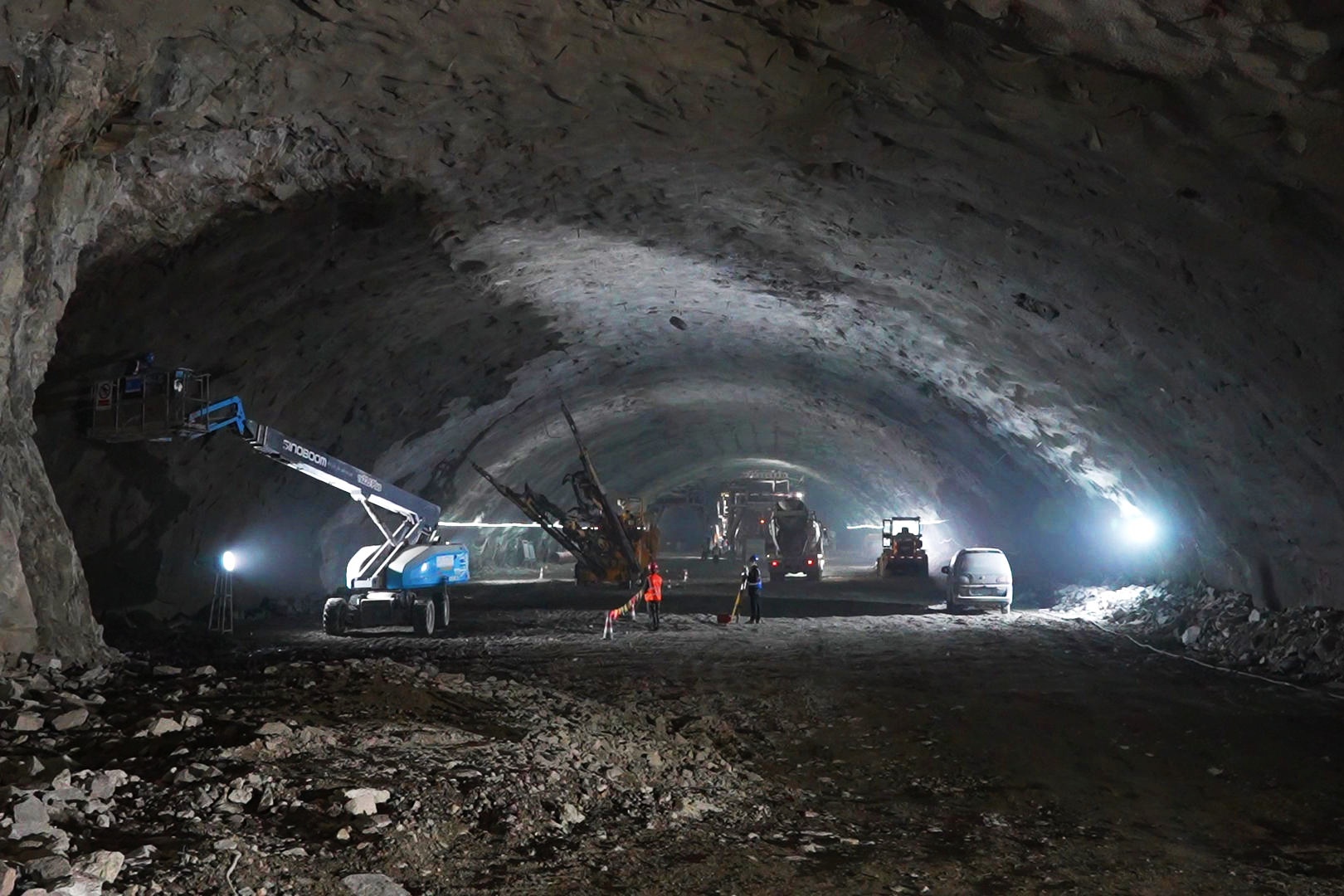

地下厂房施工现场多个工序正在平行作业(何娅娅 摄)
洞里,超大型挖掘机10分钟左右将石料装满卡车,就地运到砂石料加工站,碾压分选后进入拌合站,进行二次利用。
地下厂房是抽水蓄能电站核心的部位,相当于人体的心脏。其中,主厂房洞室将安装6台可逆式水泵机组,上水库自上而下的巨大水能将在这里变成电能,是整座电站发电抽水做功的“动力泵”。
记者了解到,若羌抽蓄工程全国首创GIS地下布置。承担变电输电重任的GIS成套电力设备没有放置在地面上,而是布置在地下厂房的主变压器洞室(以下简称“主变洞”)。主变洞负责电能升压、送出,是电力转换中枢,今年5月开挖,预计6月底前首层开挖完成。若羌沙尘、大风等极端天气高发,加之昼夜温差大,电力设备布置在地下厂房相对封闭,不受室外极端天气影响,空气湿度、温度可控,运行稳定性大幅提升。
当输水发电系统运转时,控制水流、做好地下洞室群防渗,就是尾水闸门室的核心任务,它肩负尾水隔断、机组检修止水、防渗等关键职能,还将汇集的水放至下水库,实现循环发电。6月8日,尾闸室首层开挖收官,至此,地下厂房三大核心主控洞——主厂房洞室、主变压器洞室、尾水闸门室均获突破性进展,电站的输水发电系统雏形初具。
上、下水库工程建设全面攻坚。中核集团若羌抽蓄公司建管部负责人陈真每天都要深入作业面,查看施工进度,协调处理相关问题。他说:“电站建设是一个庞大的系统工程,供水隧洞、地下厂房、上下水库、连接道路、输水发电系统等主体工程都在同步推进,目前进入全面攻坚阶段。”

下库大坝正在填筑土石(何娅娅 摄)
下水库工程正在开展坝基开挖及回填。挖掘机在坝底工作,卡车将石料运出回填。下水库设计坝顶高程为1654m,截至6月20日已填筑至1531m,今年年底将达到1593m。
目前,上水库工程正在开展大坝碾压试验、坝基开挖及回填作业。上水库和下水库的高差为652米;13公里长的上下库连接道路目前也基本具备通行条件,预计今年10月全线畅通,届时,可为上水库施工物资、设备运输提供便捷的交通保障,上水库建设进程也将大大提速。
服务国家能源战略,节能减排降碳效益显著。新疆若羌抽水蓄能电站是国家“十四五”规划重点实施项目,项目总投资156.77亿元,总装机210万千瓦,是目前新疆最大、南疆首座在建抽水蓄能工程,被誉为“新疆第一蓄”。
此工程于2025年全面开工建设,首台机组预计2030年9月并网发电,2031年12月全面建成投运。工程建成后主要服务南疆电网及新能源消纳,承担电力系统调峰、填谷、储能、调频、调相、紧急事故备用等重要任务。
电站在电网负荷低谷时抽水蓄能,负荷高峰时放水发电,电站的调节功能可以有效缓解风电、光伏等新能源波动性大的问题,大幅提升新疆新能源大规模并网消纳能力,有力保障电网安全稳定运行。
项目设计年发电量26.25亿千瓦时,连续满负荷发电6小时即可满足130万户家庭全年用电需求。电站投产后,每年可节约标煤134.5万吨,减排二氧化碳404.6万吨,助力国家实现“双碳”目标,为新疆能源结构向绿色低碳转型贡献力量。
若羌县地处新疆南部,是国家“沙戈荒”清洁能源的核心基地之一,目前已建成千万千瓦级清洁能源装机矩阵。若羌县位于国家“疆电外送”第四通道起点,抽水蓄能电站建成投产后将如同给这个矩阵装一个稳定器,把绿电从若羌安全稳定送出,为新疆能源结构转型贡献力量。(记者 查燕荣 通讯员 何娅娅)
