8月10日,天山南麓库车市戈壁施工现场,伊犁—库车Ⅱ回750千伏线路工程顺利完成首基铁塔组立,标志这条贯通南北疆的电力大动脉全面进入铁塔组立施工阶段。

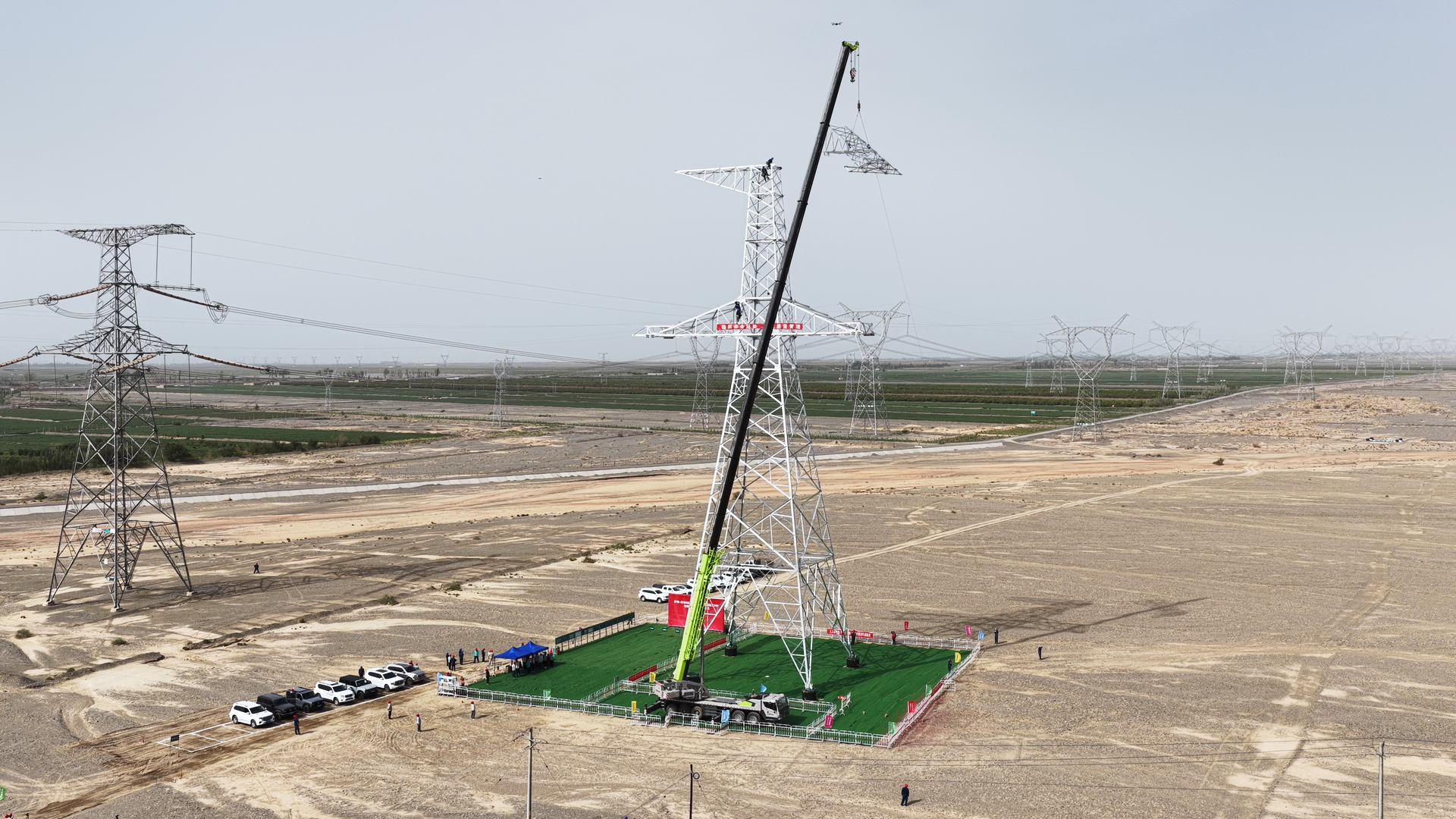

伊犁—库车Ⅱ回750千伏线路工程开展首基铁塔组立作业。(努尔夏提·雪克来提 摄)
此工程是国家“十四五”电力发展规划重点项目,同时也是新疆环天山西段750千伏环网关键工程。项目总投资18.632亿元,线路起于尼勒克750千伏伊犁变电站,止于库车750千伏库车变电站,途经伊犁哈萨克自治州、兵团第四师等地,线路总长371.408千米,全线新建铁塔741基,铁塔最大重量264.1吨、最高高度128米。工程建成后,南北疆电力互济输送能力可提升290万千瓦,为全疆能源资源优化配置提供强力支撑。
本次首基试点塔位选址戈壁平缓地带,地质稳定、交通便捷,是全线施工条件最优标段。眼下正值盛夏戈壁高温季,地表温度突破40摄氏度,施工单位优化排班实行错峰作业,避开午后高温时段,同步配备绿豆汤、防暑药品,全方位保障一线施工人员健康安全,统筹推进工程安全、质量、进度同步落地。

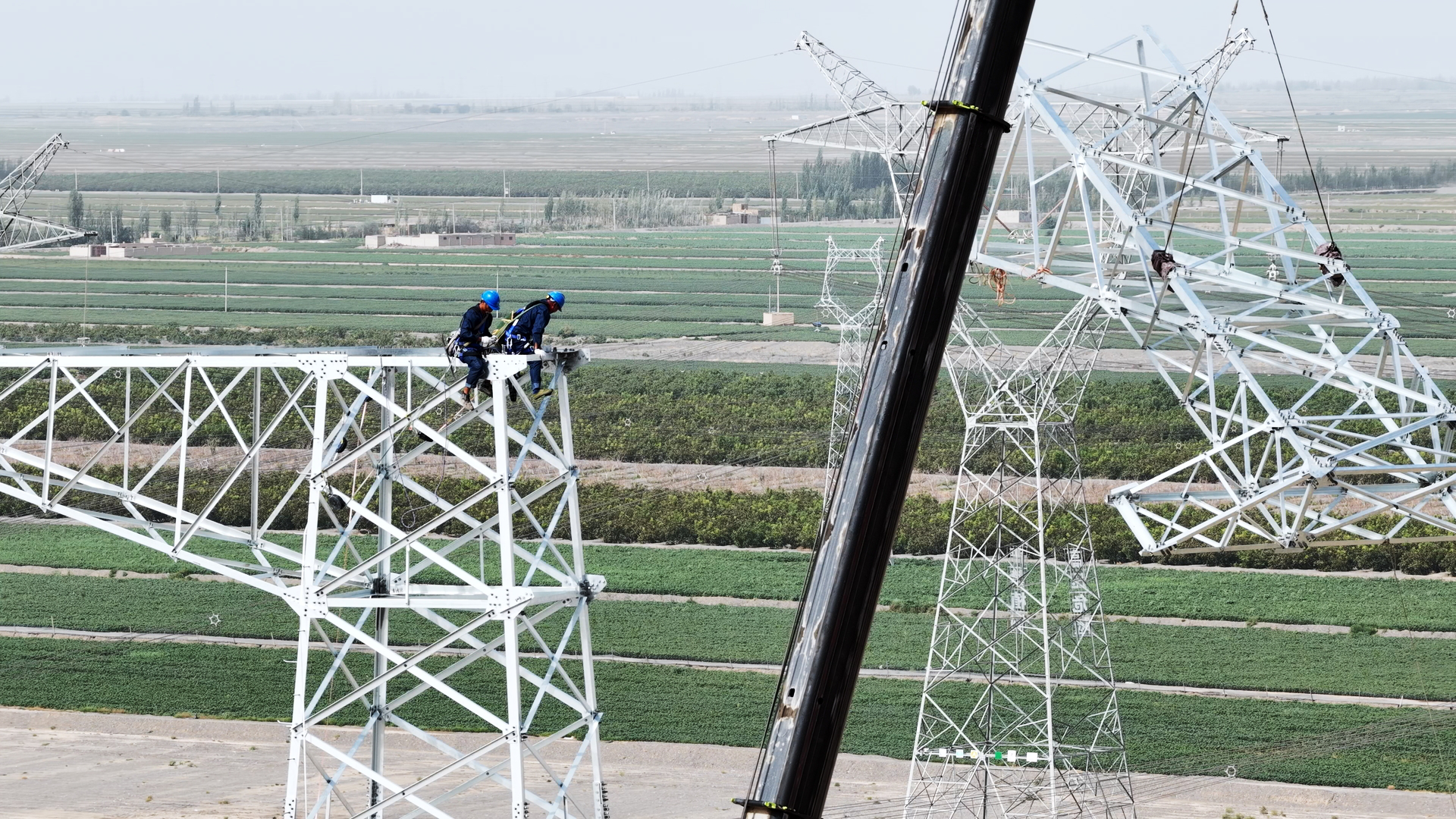

伊犁—库车Ⅱ回750千伏线路工程开展首基铁塔组立作业。(努尔夏提·雪克来提 摄)
全线施工难点集中在天山腹地,共计118.507千米线路翻越山地,257基铁塔坐落于海拔700米至3750米区间山区,区域气候复杂、降雪期漫长,全年有效施工工期仅5个月。项目业主项目经理李俊介绍,全线37%塔位车辆难以直达,山地作业面狭窄,工程配套架设174条索道转运257基塔材;针对大型机械进山难问题,创新采用落地双摇臂抱杆组塔工艺,对比传统起重机,此设备回转灵活、安全系数高,作业效率提升50%,同步降低高空施工安全风险。

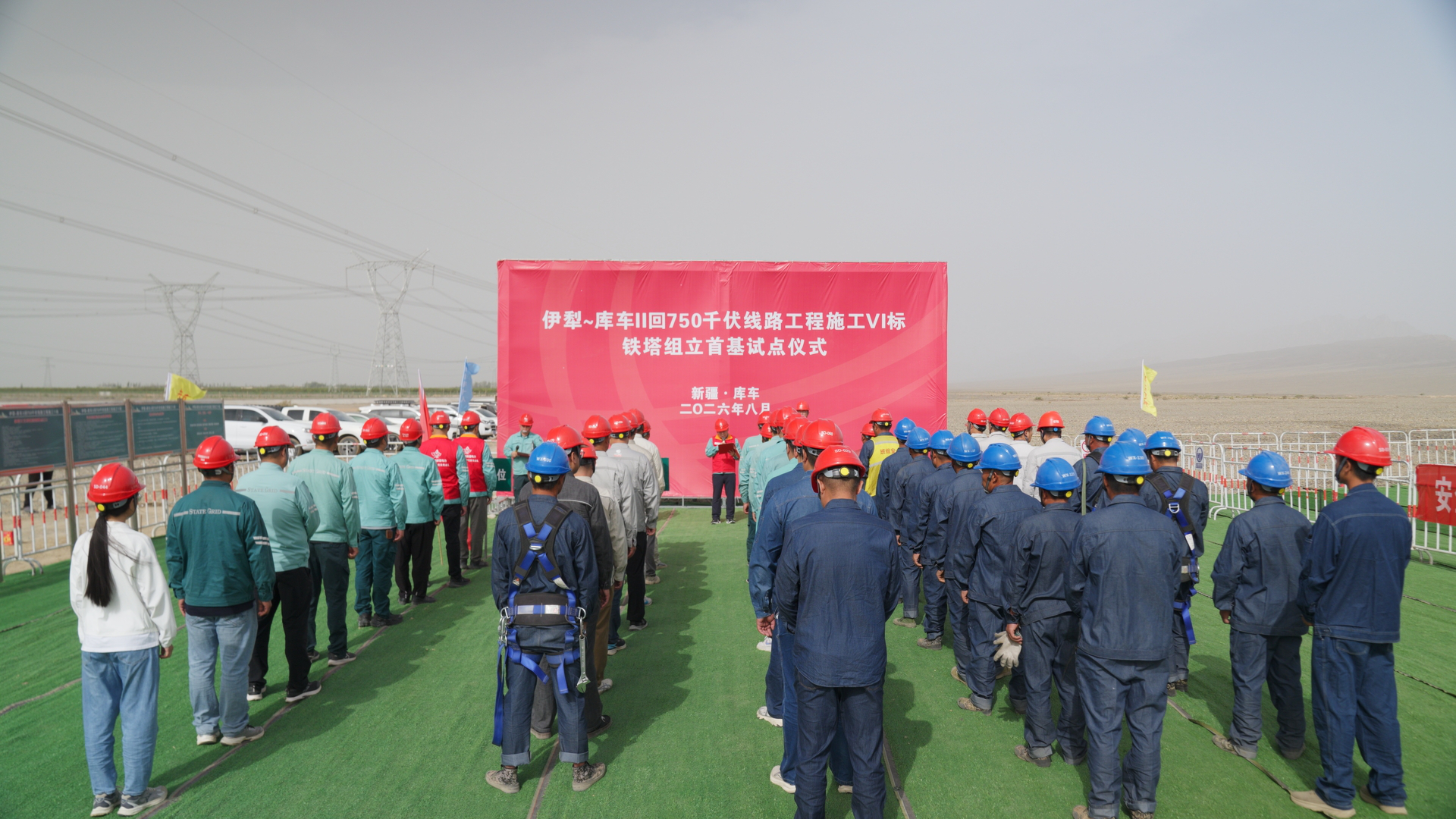

铁塔组立首基试点仪式现场(努尔夏提·雪克来提 摄)
生态保护是工程建设重点任务。全线195千米线路途经大龙池、小叶白蜡等多处生态保护区,47基铁塔坐落于3处国有林场,沿线原生云杉等珍稀植被密集、生态敏感等级高。为原地保护5000余株原生云杉,建设团队优化塔型设计,将林区铁塔整体抬高50至70米,塔高提升至110至130米,塔身重量增至120吨以上,以“为林让道、为树抬塔”的方案,用增量投入守住沿线原生林地。
此外,还有47千米线路穿越巴音布鲁克草原核心保护区。施工阶段通过铺设钢板、复合板、草垫防护临时道路与塔基场地,严格划定施工红线、布设边界标识,严控施工范围,最大限度减轻草原地表碾压破坏。

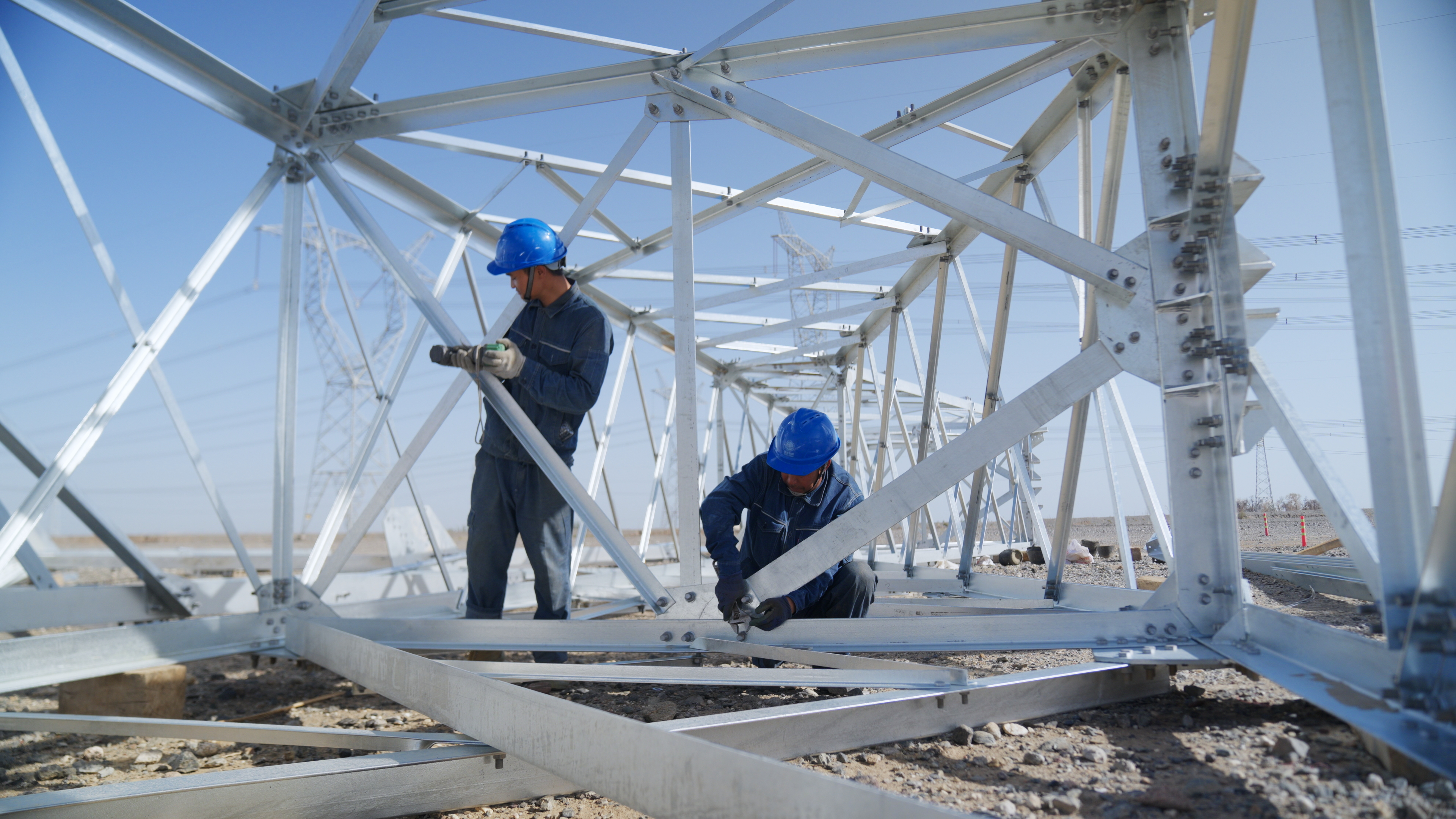

施工人员开展地面铁塔组片作业(努尔夏提·雪克来提 摄)
工程投运后,将彻底打通北疆风电、南疆光伏互补互济通道,提升伊犁富余新能源外送规模,强化南疆电网与西北主网交换能力,助力新能源大范围消纳优化配置,对助推新疆能源绿色转型、统筹生态保护与区域高质量发展具有重要意义。(记者 查燕荣 通讯员 张杨 滚艳)
