3月24日,新疆若羌抽水蓄能电站工程全面复工的号角已然吹响,施工现场机械轰鸣、人员有序到岗作业,工程各标段工作面已同步推进,为实现全年项目建设目标任务开好局、起好步。

新疆若羌抽水蓄能电站工程施工现场(苏波 摄)
中核集团新华若羌抽水蓄能发电有限公司建设管理部负责人陈真介绍,截至今日,工程各参建单位310名管理人员和1000余名施工人员均已返岗,300余台机械设备已投入到各作业面开展24小时换班作业。目前,上、下库连接路,供水系统工程,后方建管基地,上水库、下水库及输水发电系统工程所有作业面均已全面复工复产。

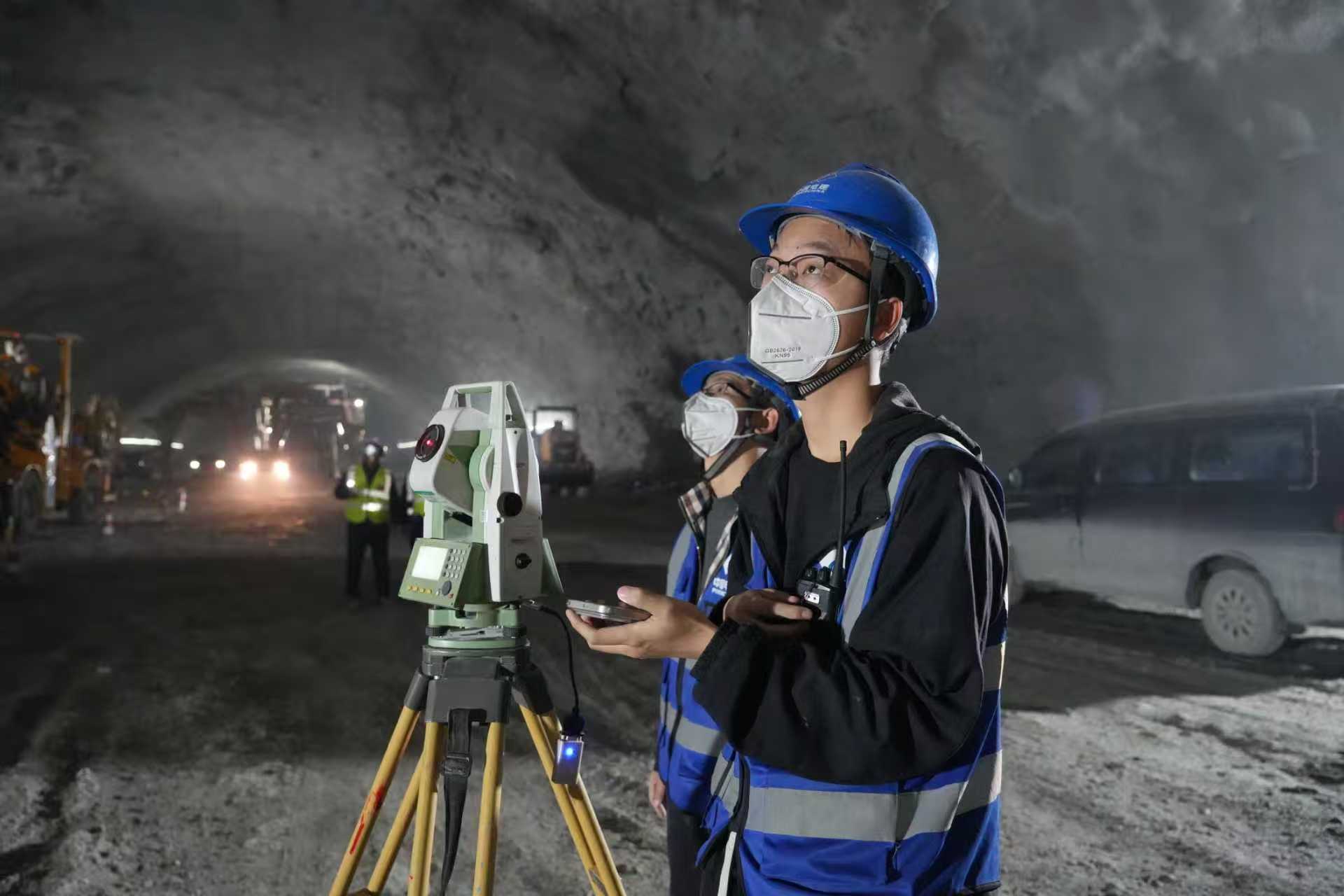

施工人员正在进行支护锚杆定位测量 (张源 摄)
自2023年工程开工以来,若羌抽蓄工程建设者们克服海拔高差大、昼夜温差悬殊、地质条件复杂等诸多挑战,按照进度基本完成了前期阶段建设任务。2026年,是该项目三大主体工程全面攻坚之年,为扎实做好春季复工复产工作,各承建单位前期推行“预复工”机制,组织所有返岗人员全面开展安全培训,并开展了一系列准备工作,全力确保工程安全与质量。

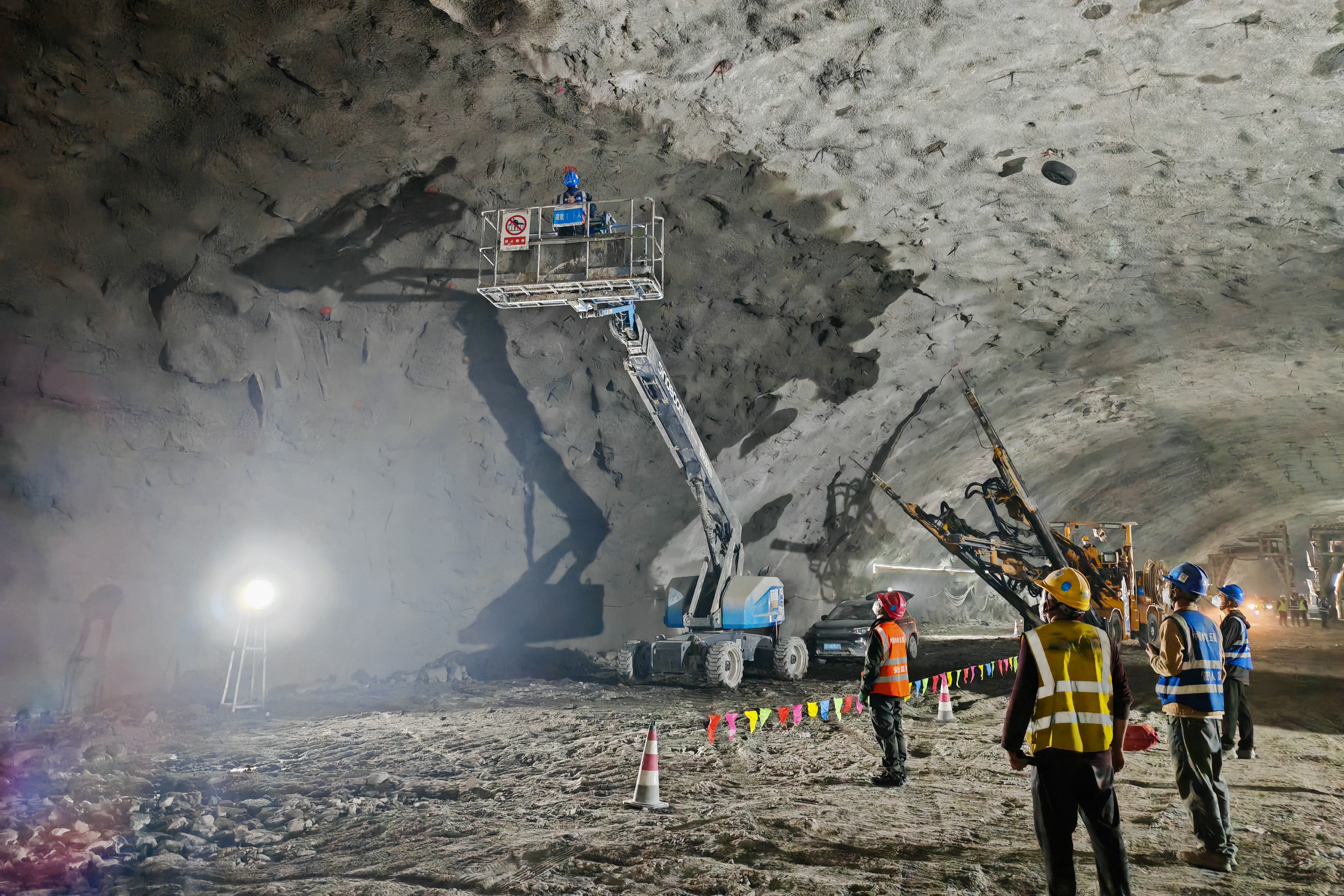

施工人员正在对地下厂房顶部进行支护锚杆测绘放样 (苏波 摄)
中核集团新华若羌抽水蓄能发电有限公司党委委员、总工程师邹文胜表示,截至目前,新疆若羌抽水蓄能电站工程通风兼安全洞、进厂交通洞及上下库连接路等相关道路已全面贯通,供水隧洞TBM掘进完成1254米,前方营地等配套附属工程也已基本完工。去年10月份,主厂房首层开挖正式开启。2026年我们主体工程进入全面攻坚阶段。今年我们计划重点推进厂房开挖、上下水库开挖填筑、供水节点、引水隧洞开挖等关键节点建设,确保各项任务按期完成。

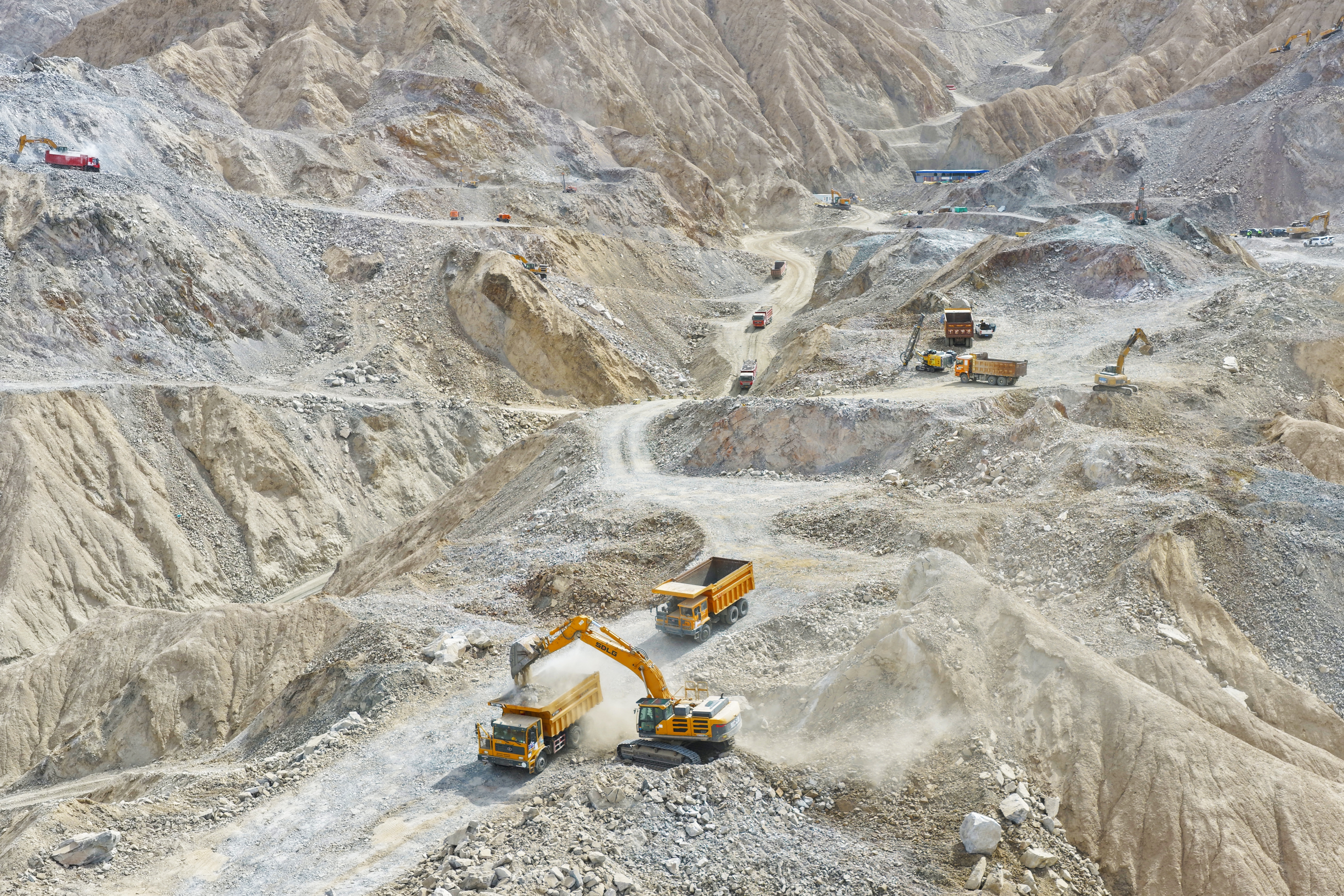

下水库坝体开挖填筑施工现场 (苏波 摄)
若羌抽水蓄能电站作为国家能源局“十四五”规划重点项目,属一等大(I)型工程,总装机210万千瓦,总投资156.77亿元,建设总工期81个月,计划2030年9月首台机组发电,2031年12月全面建成。投运后,将深度服务南疆电网新能源消纳,承担调峰、填谷等六大核心任务,对优化区域能源结构、推动绿色低碳发展具有重要战略意义。(记者 查燕荣 通讯员 苏波 郭城)
