5月22日凌晨,随着110千伏仙宅蓝线、苑山线成功送电,标志着福建安溪“大三环”综合立体大交通项目核心电力迁改工程圆满收官。

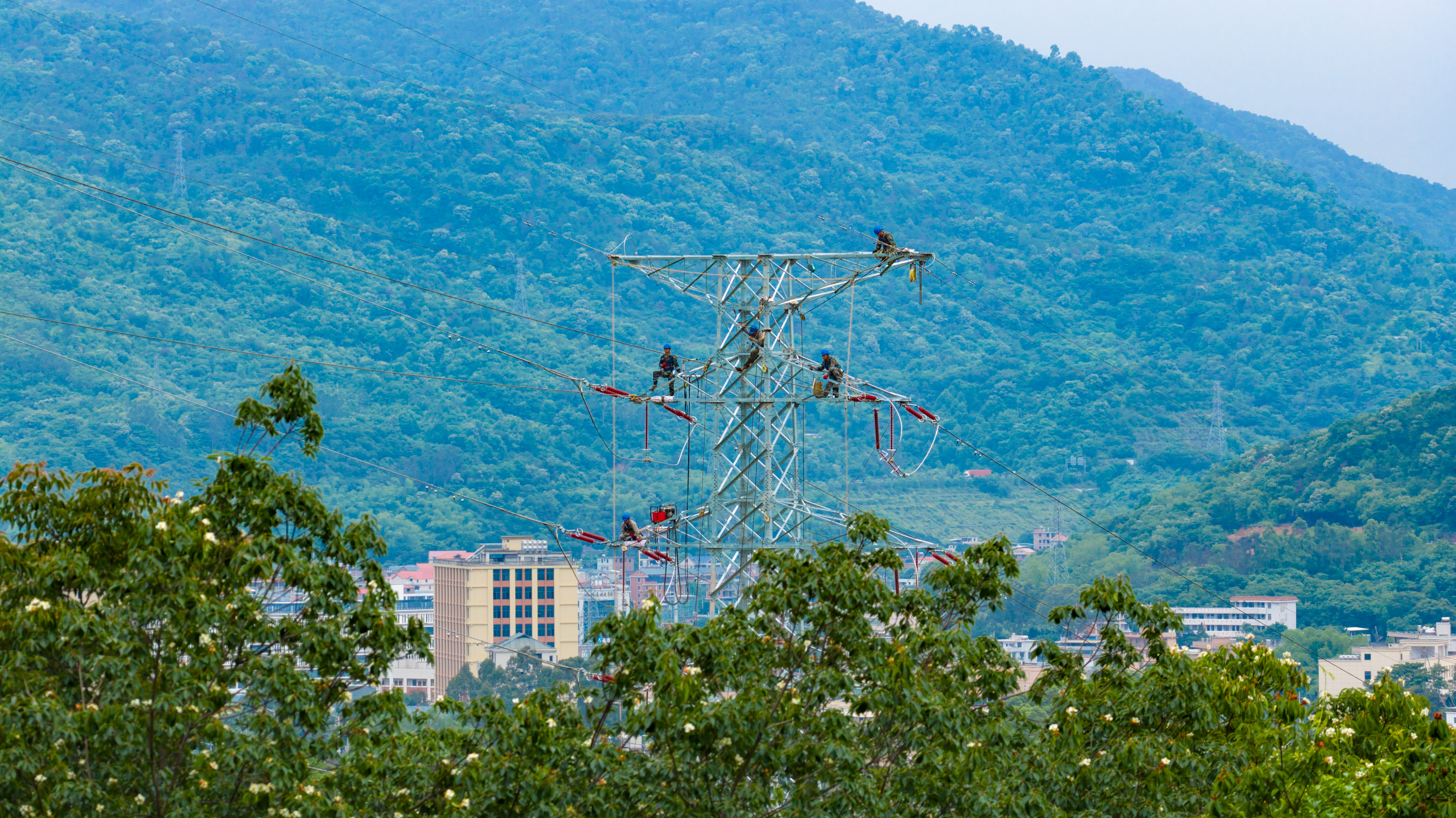

5月19日,施工人员在110千伏仙宅蓝线铁塔上架线施工。(孙巧燕 摄)
新建27基铁塔、迁改9.32公里输电线路,工程面临跨越高速、地形复杂、施工难度大等多重挑战。任务虽艰、众志可破!国网福建省电力有限公司安溪县供电公司集结精锐力量,通过连续16天集中攻坚,按期完成迁改任务,以实干诠释安电速度,用担当彰显央企使命。
安溪县“大三环”项目是事关县域长远发展的基础性、战略性工程,建成后将优化县域发展格局、提升综合承载力。110千伏仙宅红蓝线是安溪县城区的主要输电线路,为避开道路建设红线,此次迁移改造需要拆除13基铁塔。为全力保障国道建设顺利推进、服务民生交通提质升级,110千伏仙宅红蓝线迁改工作必须前置推进、率先落地。
聚焦降低风险、缩短工期、强化保电,安溪县供电公司多次组织技术骨干召开迁改方案讨论会,反复推演施工流程,科学制定三阶段分步施工方案。安溪县供电公司主动对接地方政府及项目建设单位,开通重点工程“绿色通道”,统筹调配施工力量、保障物资供应、精准衔接停电计划,实现全链条高效联动,凝聚起攻坚克难的强大合力。
自5月6日项目进入攻坚阶段,连日阴雨天气持续侵袭,泥泞湿滑的作业环境大幅增加了铁塔组立、导线架设的施工难度。面对不利天气与紧迫工期的双重考验,全体施工人员迎难而上、顶压奋进,实行轮班作业、抢抓晴好窗口期,全力加快施工进度。六十余米高空之上,电力铁军踏云登塔、凌空鏖战,巧手牵引银线、精准架设线路,于层云之间织就畅通无阻的电力通途。
5月13日,工程建设迎来了跨越甬莞高速架线关键节点。为破解高速跨越施工难题,安溪县供电公司首次在输电线路迁改工程中创新应用“移动式伞型跨越架”,依托伸缩式结构搭建直径12米的全覆盖封网作业平台。此技术将传统跨越架2至3天的搭设工期压缩至1小时,施工人员仅用1天时间完成508米跨越档架线作业,全程保障甬莞高速正常通车,真正实现“施工不封路、建设高效率”。
施工期间,110千伏古山、员宅两座变电站处于单电源供电模式,电网运行安全压力陡增。对此,安溪县供电公司输电运检班组迅速组建专项巡检队伍,对单供输电线路开展全方位、拉网式特巡特护,累计完成专项巡检30余次,以严密防控筑牢电网安全防线,确保施工期间电网安全稳定运行、民生用电持续可靠。
连日奋战终见成效,巍峨铁塔错落矗立在起伏山峦之间,条条银线绵延穿梭于山野腹地。此次电力迁改工程的圆满完成,不仅为国道G358安溪城厢至官桥段公路6月顺利通车创造良好施工环境,更为安溪县域经济社会高质量发展注入源源不断的强劲电力动能。(记者 黄长秋 通讯员 李锦萍 李培杰)
