新疆若羌抽蓄电站工程双节点告捷 主体施工迈入新阶段
来源:县域经济网 2026-07-16 16:19:33 作者:查燕荣 编辑:李思航(见习) 责任编辑:杨玉

盛夏时节,建设热潮胜骄阳。7月15日,新疆若羌抽水蓄能电站项目迎来重大双节点,地下厂房二层开挖圆满完成,主变室首层开挖顺利收官,标志着工程主体施工取得关键性突破。施工现场塔吊林立、机械轰鸣,全体参建人员抢抓夏季施工黄金期,以实干攻坚推动项目建设。

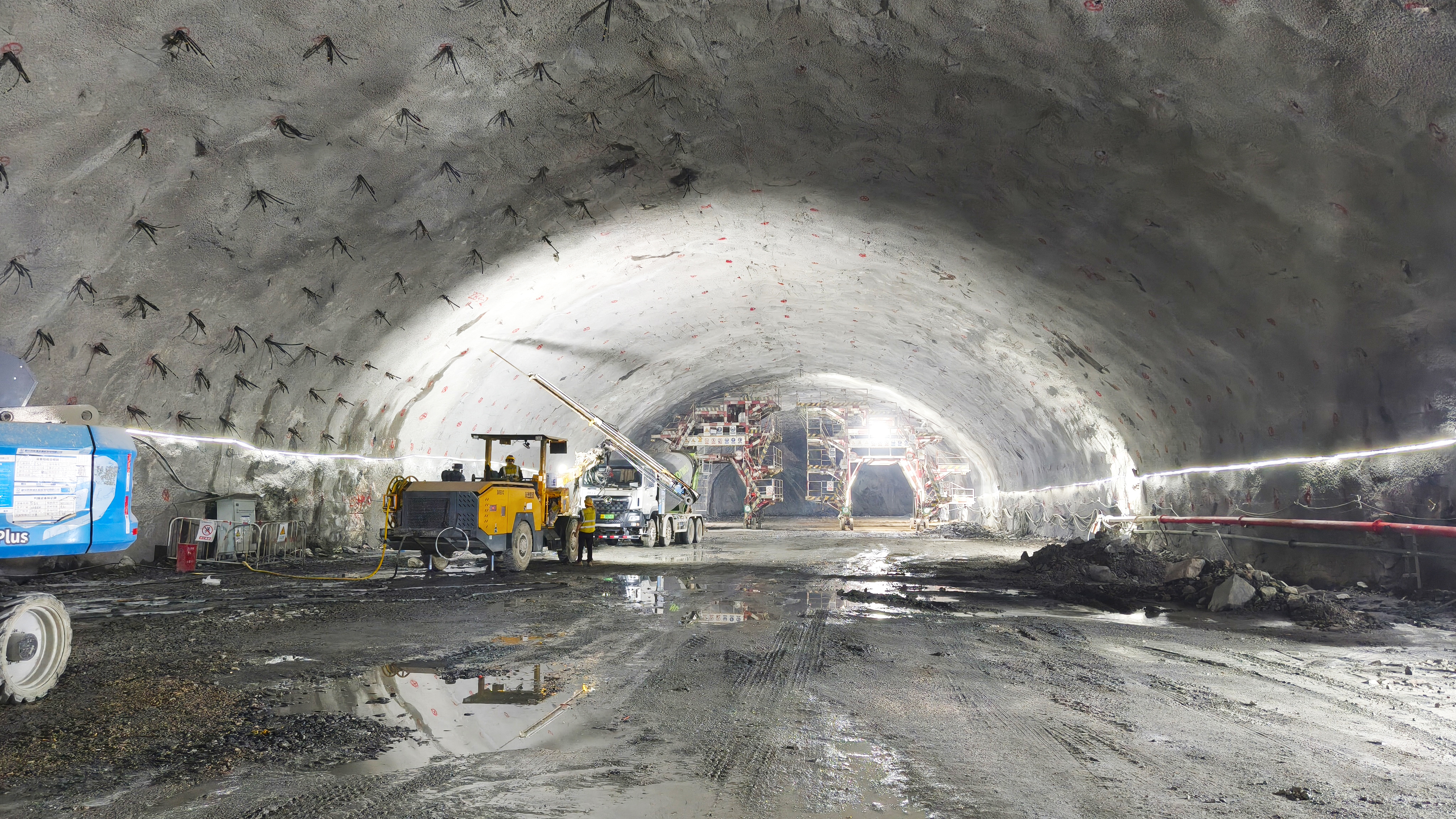

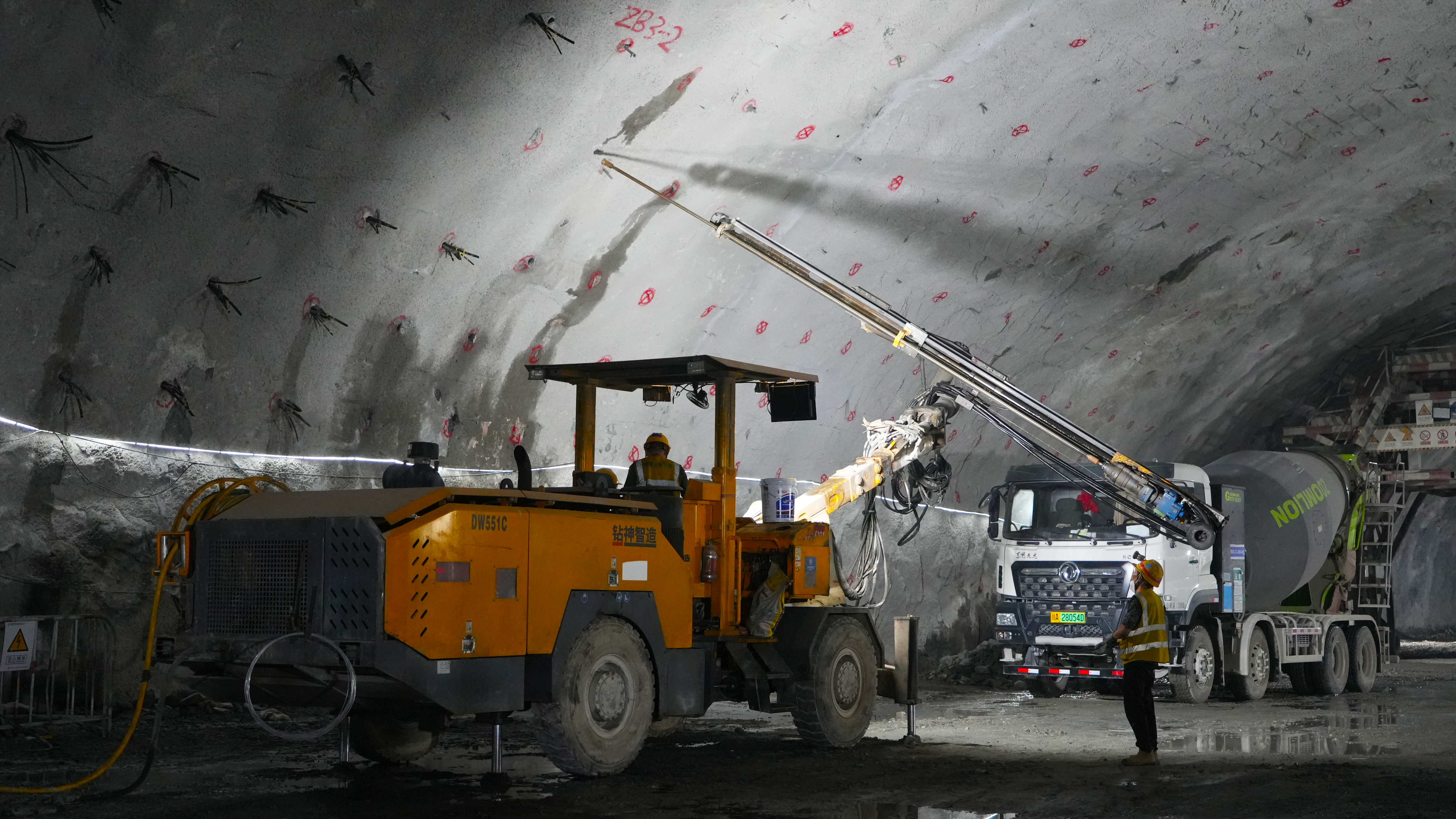

凿岩台车正在作业(黑峥嵘 摄)

地下厂房,是未来抽水蓄能电站运行的 “地下心脏”,规模宏大,长248.5米、宽28.2米、高58.3米,厂房内安装6台单机容量为350兆瓦的水泵水轮机组。厂房建成后将承担发电机组安装与核心调度功能。

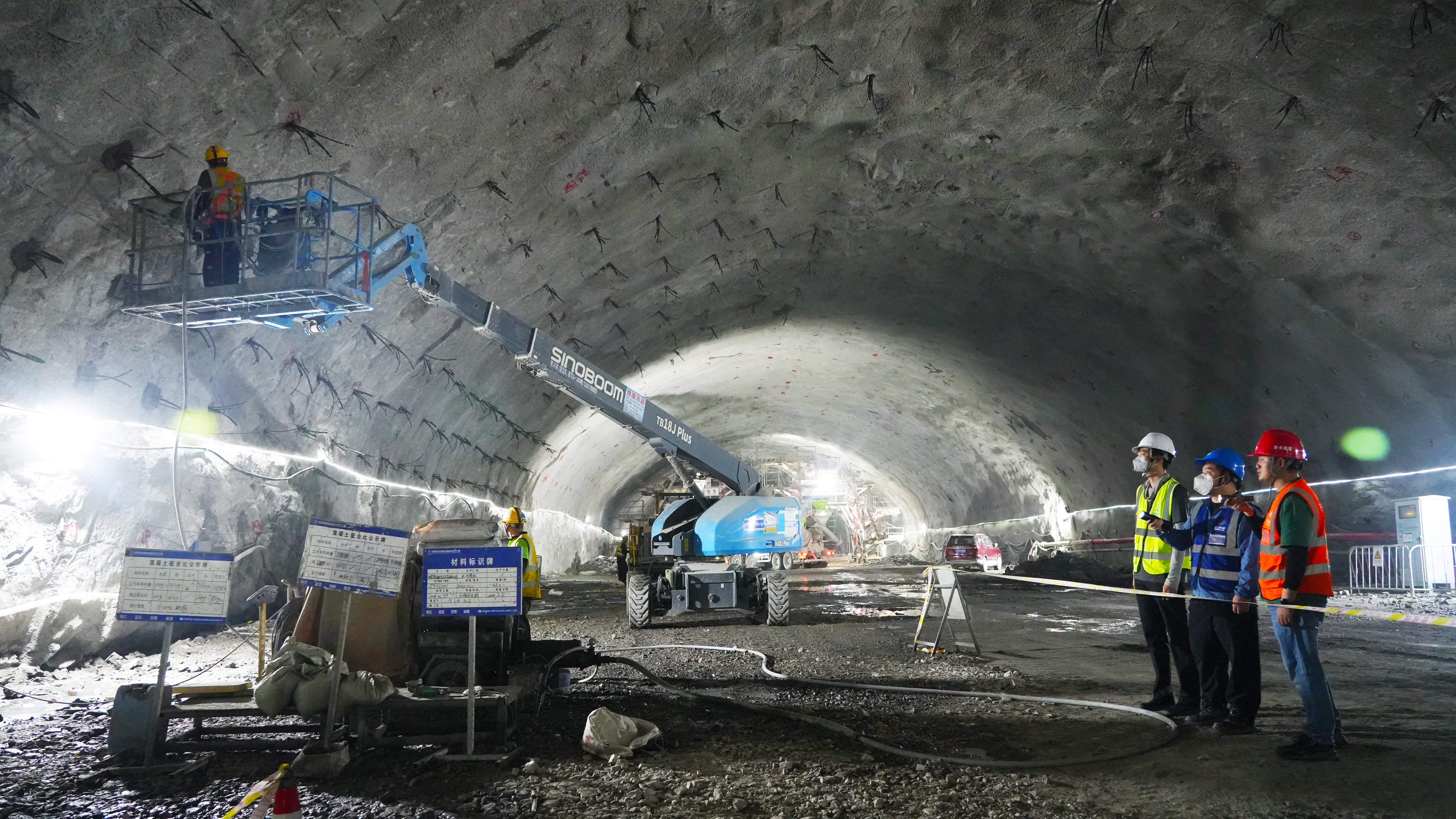

项目负责人查看施工现场(黑峥嵘 摄)

开挖完成的主变室(黑峥嵘 摄)

作为电站输水发电系统地下三大洞室之一,主变室是电站地下厂房洞室群的“中枢神经”。开挖总长215m×23.8m×54m(长×宽×高),建成后将安装主变压器等关键电气设备,承担着电能升压、转换与输送的核心任务。此次主变室首层开挖完成,标志着电站进入主体施工新阶段,为后续机电安装、电气系统布局等核心工序施工打通关键通道,也为按期投产发电奠定基础。

若羌抽水蓄能电站项目建设过程中开创性采用国内抽蓄首个800千伏GIS地下布置方案,地下主变洞高54米,与厂房并排布置,是仅次于地下主副厂房的特大洞室。地下洞室群立体交叉、规模宏大,技术挑战空前。项目团队采取“短进尺、弱爆破、强支护”施工策略,全力保障了开挖过程安全、质量可控在控。

眼下,项目整体建设正多点突破、如火如荼推进。下水库工程正开展坝基开挖与回填工作;上水库工程同步推进大坝碾压试验、坝肩开挖及回填作业。输水发电系统多点同步掘进,主副厂房一、二层开挖全部完工,尾闸室、主变室首层开挖任务相继完成;供水隧洞TBM掘进进尺已达1900米。此外,上下库连接路工程也已于7月初全线具备通车条件,预计今年10月全面竣工,届时将为上水库施工物资、设备运输提供完备交通保障。

若羌抽水蓄能电站项目(王中信 摄)

作为新疆最大、南疆首个在建抽水蓄能电站项目,若羌抽水蓄能电站项目是国家能源局“十四五”重点项目,属一等大(I)型工程,总装机210万千瓦,总投资156.77亿元,被誉为“新疆第一蓄”。建设总工期81个月,计划2030年9月首台机组发电,2031年12月全面建成。电站投运后,将主要服务于南疆电网及新能源消纳,承担调峰、填谷、储能、调频、调相、紧急事故备用等核心任务,可有效增强电网调峰能力,促进清洁能源可靠消纳,为电力系统安全运行提供保障。

若羌抽水蓄能电站设计年发电量约26.25亿千瓦时,可满足130万个家庭一年的用电需求,每年节约标煤约134.5万吨、减少二氧化碳排放约404.6万吨,节能减排降碳效应显著,具有良好的经济效益与社会效益,对带动地区绿色能源发展、助力构建新型电力系统、推进“双碳”目标实现具有重要意义。(记者 查燕荣 通讯员 何娅娅)
