“核蓄二号”TBM始发!新疆第一蓄工程迎来新进展
来源:县域经济网 2026-10-28 18:13:29 作者:查燕荣 编辑:陶宗瑶 责任编辑:刘炎炎

10月27日上午,新疆第一蓄—中国核工业集团有限公司若羌抽水蓄能电站工程自流排水洞“核蓄二号”TBM正式始发。这是继2024年11月供水管线隧洞首台TBM(硬岩掘进机)始发后,项目投入的第二台TBM。随着主控室启动按钮按下,刀盘缓缓切入岩壁,标志着电站水循环系统两条关键隧洞全部进入机械化快速掘进阶段,为后续按期通水、保障全系统稳定运行筑牢核心通道基础。

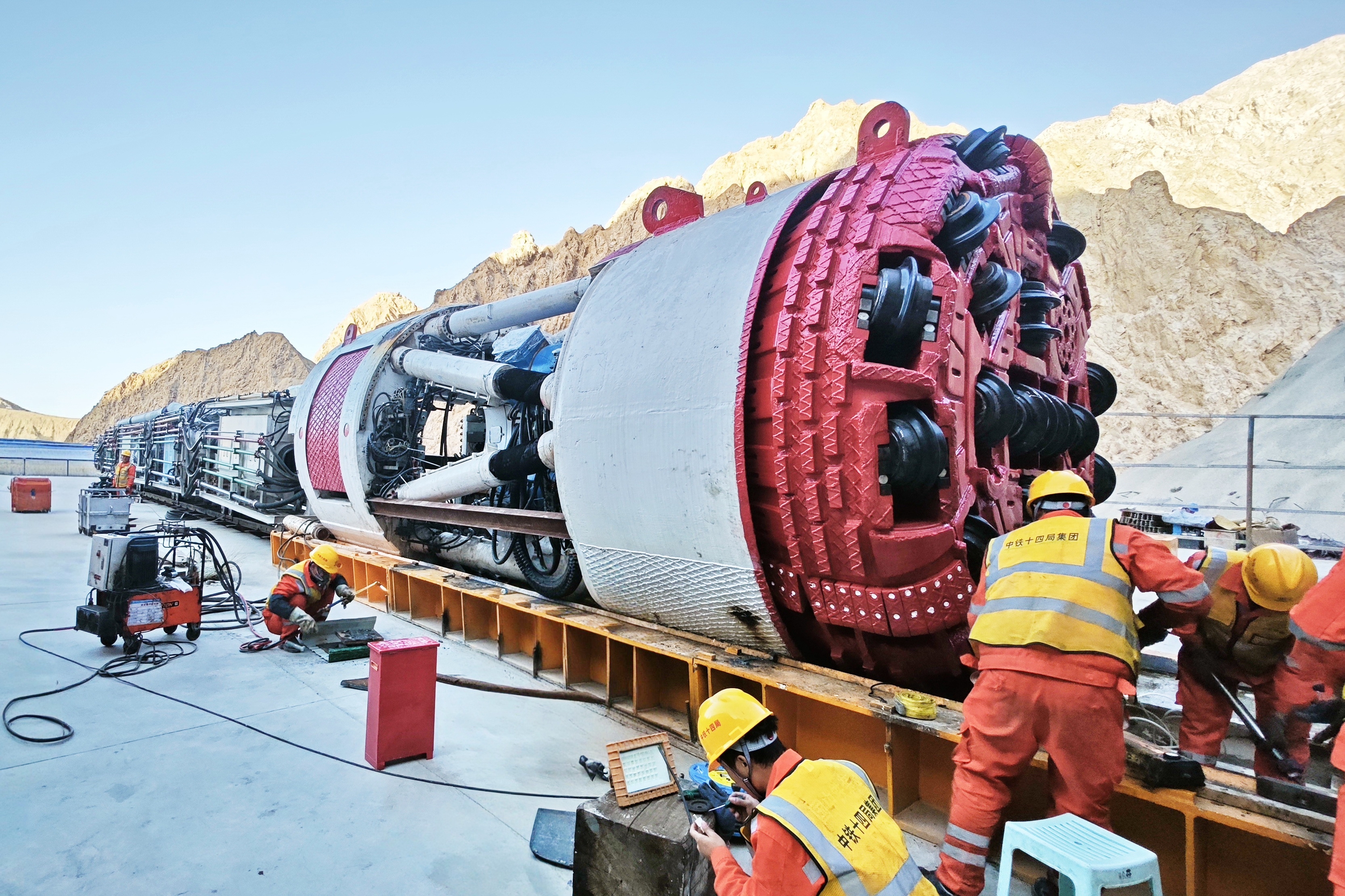

若羌抽蓄工程核蓄二号TBM安装调试 (何娅娅 摄)

新疆若羌抽水蓄能电站工程供水管线隧洞和自流排水洞共计8520米,承担着电站持续供水、机组冷却及高效排水的核心功能,直接关系到后期电站长期稳定运行与电网调节能力的可靠输出。

为有效解决洞内施工进度慢、安全性低、施工难度大、作业强度大等问题,中核集团首次在抽蓄电站项目使用全断面硬岩掘进机施工技术,确保隧洞施工更加安全、高效、环保,为工程高质量推进提供强有力的保障。

新疆若羌抽水蓄能电站供水系统标段技术负责人王哓奎介绍,项目增配第二台TBM“核蓄二号”投入自流排水洞作业,提前加装护盾和支护台车,配套超前地质预报系统,可实时根据围岩情况动态调整掘进参数。两台TBM设备分别把守供水、排水两条洞线,形成“一洞一台、并驾齐驱”的掘进格局。

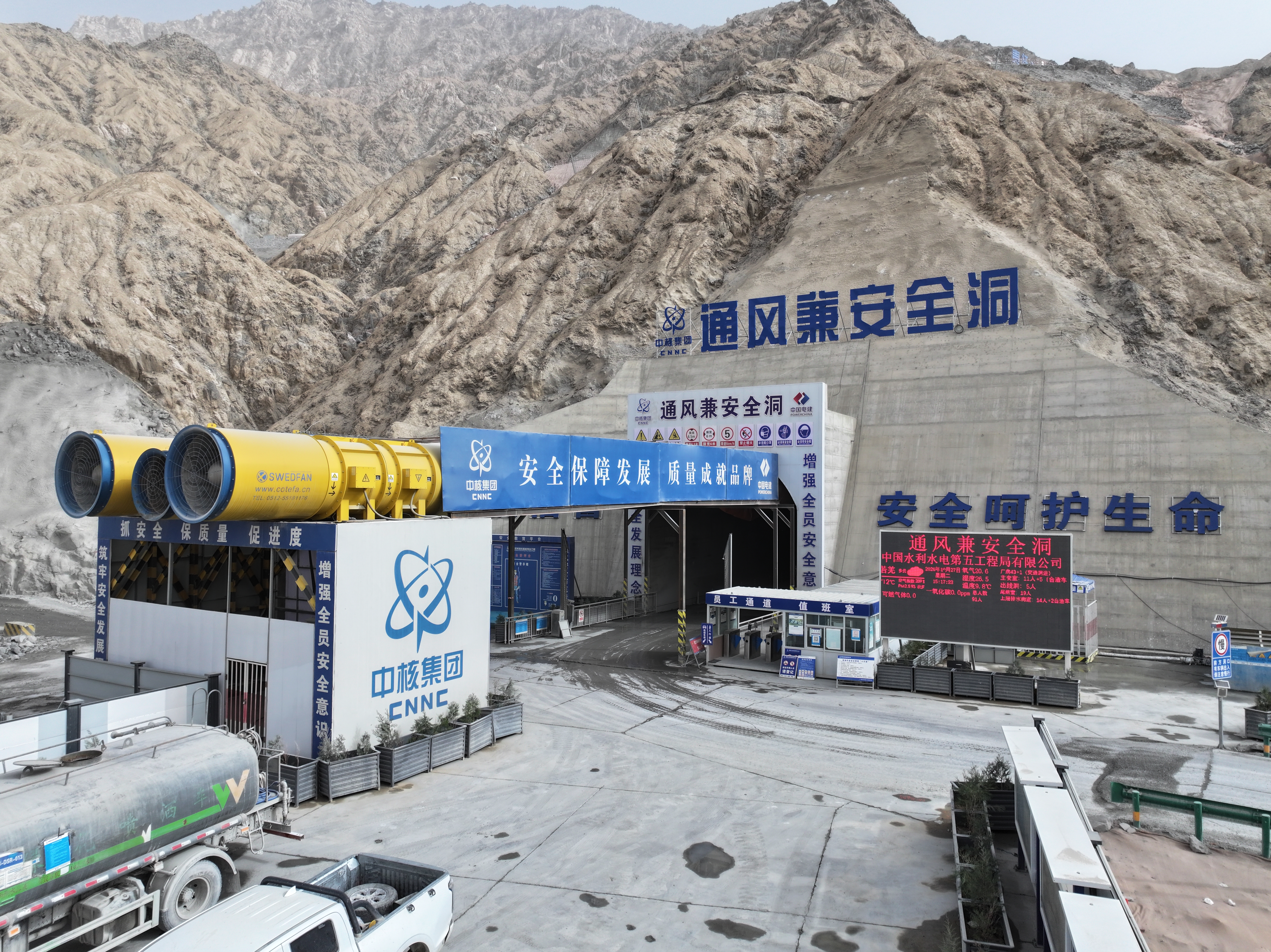

若羌抽蓄工程施工现场 (何娅娅 摄)

截至目前,若羌抽蓄项目“三通一平”工程已全部完成,进厂交通洞、通风兼安全洞已顺利贯通,供水系统TBM掘进突破2公里。项目主体工程已全面开工,上水库正在开展大坝开挖填筑及环库路开挖工作;地下主副厂房进入第三层岩壁梁开挖支护阶段,主变室、尾闸室同步推进第二层开挖;下水库重点推进环库路以上、进出水口等区域开挖作业,各项主体工程均按节点稳步推进。

若羌抽蓄工程下库施工现场 (何娅娅 摄)

中核集团新华若羌抽水蓄能发电有限公司工程管理部负责人陈真表示,目前已有2000余名建设者常驻现场抢抓施工黄金期,两台TBM并行掘进后,项目水循环系统的施工效率将提升近一倍,后续团队将始终严守安全与质量底线,以高标准、高效率推进各项建设任务。

作为国家“十四五”重点实施项目、新疆最大和南疆首座抽蓄工程,若羌抽水蓄能电站总装机210万千瓦,总投资156.77亿元,计划2030年9月首台机组发电、2031年12月全面建成。电站投运后将服务于南疆电网及新能源消纳,承担电力系统调峰、填谷、储能、调频、调相、紧急事故备用等多重功能,每年可节约标煤约134.5万吨,减少二氧化碳排放约404.6万吨,对推动南疆地区绿色低碳发展、助力构建新型电力系统、服务新疆“双碳”目标落地具有重要作用。(记者 查燕荣 通讯员 何娅娅)
